中國能源新聞網訊(李旋)7月10日一早,國網甘肅省電力公司組建采訪團隊驅車前往武威市民勤縣,實地采訪隴電入浙工程甘1標段貫通現場。車輛向沙漠邊緣行駛,一路顛簸,熱風裹挾黃沙持續拍打車窗,還未抵達施工區域,便已直觀感受到沙漠施工的艱苦環境。

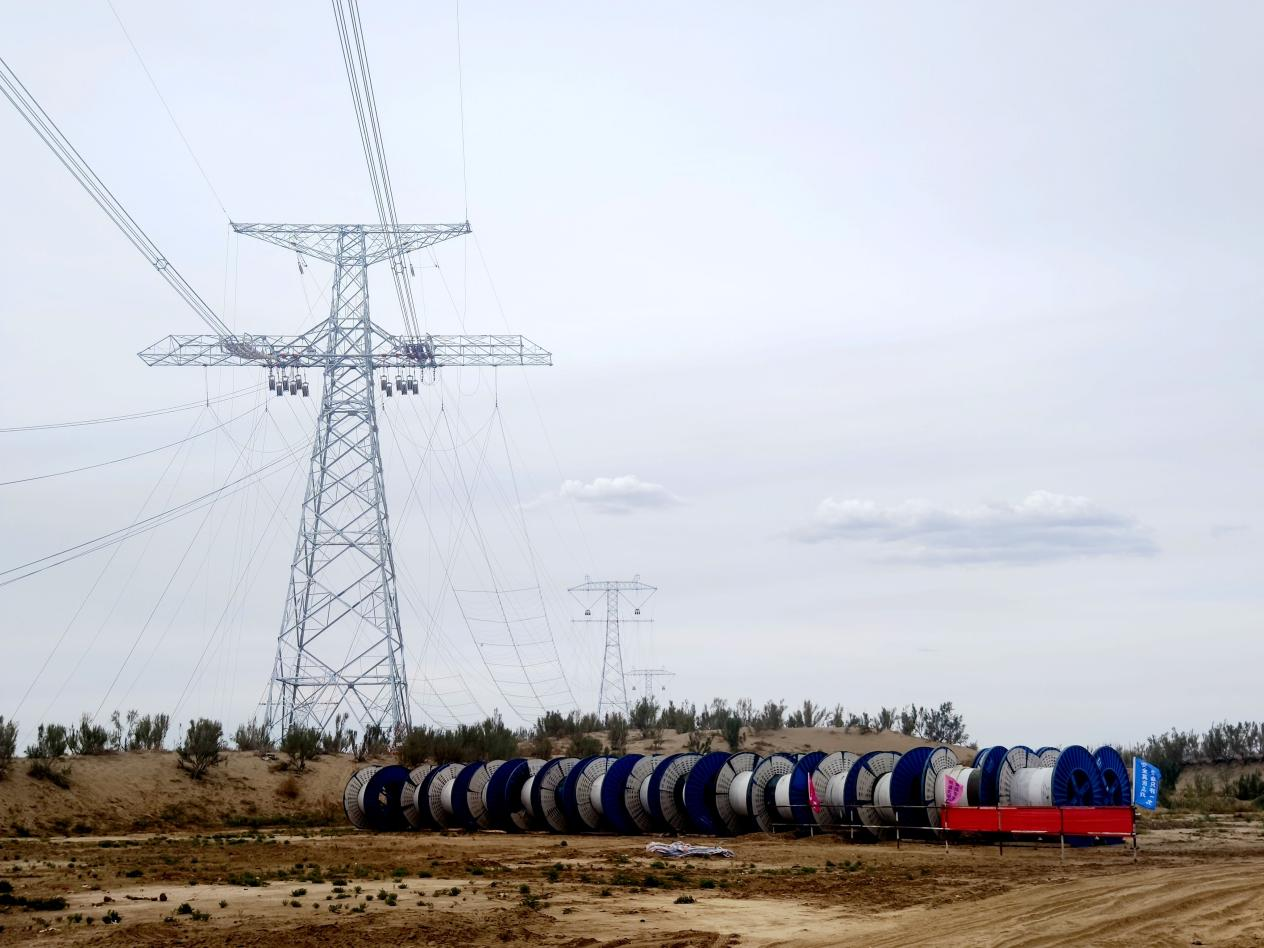

甘1標段是隴電入浙±800千伏特高壓直流工程全線唯一穿越沙漠的區段,線路總長135.6公里,新建鐵塔273基,85%塔基坐落于沙漠地區,115公里線路穿行騰格里沙漠腹地。施工線路先后2次跨越高速公路、2次跨越省道、1次跨越鐵路,疊加沙漠無地下水、沙土承載力弱、風沙易造成塔基滑移、荒漠生態脆弱等多重難題,是全線施工難度最大的區段。在現場停留短短半小時,黃沙便灌滿衣褲鞋襪,正午高溫悶熱難耐,僅僅站立都十分煎熬,可想而知建設者們在此連續作業四百多天,要承受多大考驗。
成片鐵塔沿著沙丘延伸,施工現場,33歲的甘肅送變電工程有限公司隴電入浙工程甘1標段項目總工高力浩正扎根一線開展工作。長期扎根沙漠一線,他的皮膚被日曬分出明顯色差,工裝長期受風沙侵蝕泛白。從業多年,高力浩深耕沙漠特高壓施工領域,熟悉標段每一處塔基點位,能精準結合現場實際工況,梳理拆解各類施工難點,定制適配性極強的專項技術方案,對整片沙漠的地質條件、施工痛點了然于心。
流動沙層抓固能力不足,是塔基施工首要難題,常規施工工藝無法滿足沙漠工況。高力浩帶領技術團隊現場反復試驗測算,創新采用“雙地錨+方鋼”加固工藝,依靠雙重地錨搭配方鋼結構提升沙層錨固力,從根本規避塔基傾斜、移位風險。

“建設特高壓不能只重進度,沙漠生態保護同等重要?!毖鼐€隨處可見成型的草方格、石方格與人工栽植植被,高力浩介紹,項目實行施工、固沙、復綠同步推進,采用“草方格+石方格+植被恢復”一體化生態治理方式,最大限度減少土方開挖,降低施工對沙漠原生環境的破壞。
針對沙漠無地下水的特殊條件,項目創新應用“無地下水沙漠地區灌注樁”施工工法,搭配反循環鉆機泥漿護壁成孔,標段實現全過程100%機械化施工。對比傳統板式基礎,該工法土方開挖量更少,無需地下水養護,有效壓縮施工工期,形成一套可復制、可推廣的沙漠特高壓施工經驗。
站在沙丘眺望向遠方延展的輸電線路,高力浩說起這條通道的價值:“河西風光資源富集,浙江有大量清潔電力需求,隴電入浙就是西電東送的綠色大通道。哪怕沙漠施工條件再差、技術難題再多,我們也要攻堅克難,把河西綠電輸送到東部?!睒銓嵉脑捳Z,盡顯青年技術人員的責任擔當。
在沙漠專屬創新施工技術的賦能下,標段施工質效實現大幅突破。施工現場不遠處,甘肅送變電工程有限公司隴電入浙工程甘1標段施工隊長田正榮正帶隊開展巡檢工作。如果說高力浩是這條沙漠線路的“技術大腦”,田正榮就是扎根現場、嚴控安全質量的“現場守門人”。距離退休還有幾年時間,他本可以申請施工條件更好的平原標段,卻主動選擇駐守環境最艱苦的騰格里沙漠工地。
2025年3月13日施工隊伍進場,除去春節短暫休整,476天里田正榮基本全天駐守施工現場。據田正榮介紹,為規避正午極端高溫天氣,班組調整優化作業節奏,每日凌晨四五點開工,傍晚七八點收工,日均十幾個小時露天作業已是常態,常年在荒漠風沙、烈日高溫下堅守崗位。
常年在沙漠風吹日曬,田正榮皮膚黝黑粗糙,手掌布滿厚繭。為抵御風沙烈日,他常年佩戴防曬面罩護住脖頸,只露出雙眼緊盯施工點位,對講機時刻握在手中,隨時對接各班組施工情況。全線每一處塔基、每一處交叉跨越點位,他都會逐一巡查核對,絲毫不敢松懈。
跨鐵路、跨公路屬于高風險交叉施工作業,容不得半點差錯。依托數十年野外線路施工經驗,田正榮提前預判各類現場隱患,完善安全管控流程,帶領班組順利完成全部交叉跨越施工。對于高力浩團隊研發的新型施工工藝,他十分認可,每一項新工藝落地,都會結合一線實操給出優化建議,用多年現場經驗助力新技術落地見效。
“年輕人擅長鉆研新技術、吃透圖紙,我們老一輩常年跑現場,熟悉各類突發狀況,新舊力量互相配合,工程質量、安全才能有保障。我還有幾年就退休了,能參與這項國家級特高壓工程,駐守沙漠一線,是很難得的機會?!碧镎龢s言語平實,沒有華麗修飾,句句流露著老電力人扎根一線的赤誠。
一人主攻技術創新,一人堅守現場管控,新老兩代建設者攜手攻堅16個月,順利完成整條線路難度最高的沙漠區段施工任務。
隴電入浙工程是世界首條送、受兩端均采用柔性直流輸電技術的特高壓工程,線路西起甘肅武威換流站,東至浙江紹興換流站,途經六省區,全長2370公里,輸電容量800萬千瓦。工程投運后,每年可向浙江輸送清潔電量超360億千瓦時,綠電占比超50%,年減少碳排放1700萬噸。項目既能規?;_發輸送河西風光清潔能源,又能匹配東部用電負荷,助力全國能源綠色低碳轉型,為東西部能源協同發展、實現“雙碳”目標提供堅實電力支撐。
采訪接近尾聲,午后烈日鋪灑在連綿沙丘上,273基鐵塔在沙海間鋪展開整齊綿長的輪廓,路邊人工栽種的梭梭樹伴著熱風輕輕晃動。遠處,田正榮守在塔基邊,手持對講機細致安排當天作業。不遠處的沙地上,高力浩俯身蹲坐,認真記錄塔基沉降與植被養護監測數據。一老一少兩道身影,靜靜佇立在漫天黃沙里,格外醒目。
此次實地走訪真切見證了沙漠高溫、漫天風沙、條件簡陋的施工一線,也深刻印證,這條連通甘肅與浙江的特高壓能源通道,絕非冰冷數據的簡單疊加,而是數百名電力建設者日復一日堅守奉獻、攻堅克難的成果。
以高力浩為代表的青年技術骨干,以創新填補沙漠特高壓施工技術空白,尚有幾年退休的施工隊長田正榮,以多年一線匠心守住施工現場安全質量關口。兩代電力人扎根大漠、同心實干,在騰格里沙漠鋪就貫通東西的綠色能源大動脈,用堅守與實干,書寫新時代電力人的責任答卷。
