來源:國家電網報 時間:2026-07-09 16:46
6月30日,山東1000千伏曹州變電站2號主變壓器一次沖擊送電成功,標志著國網山東省電力公司“十五五”時期首個特高壓項目建成投運。

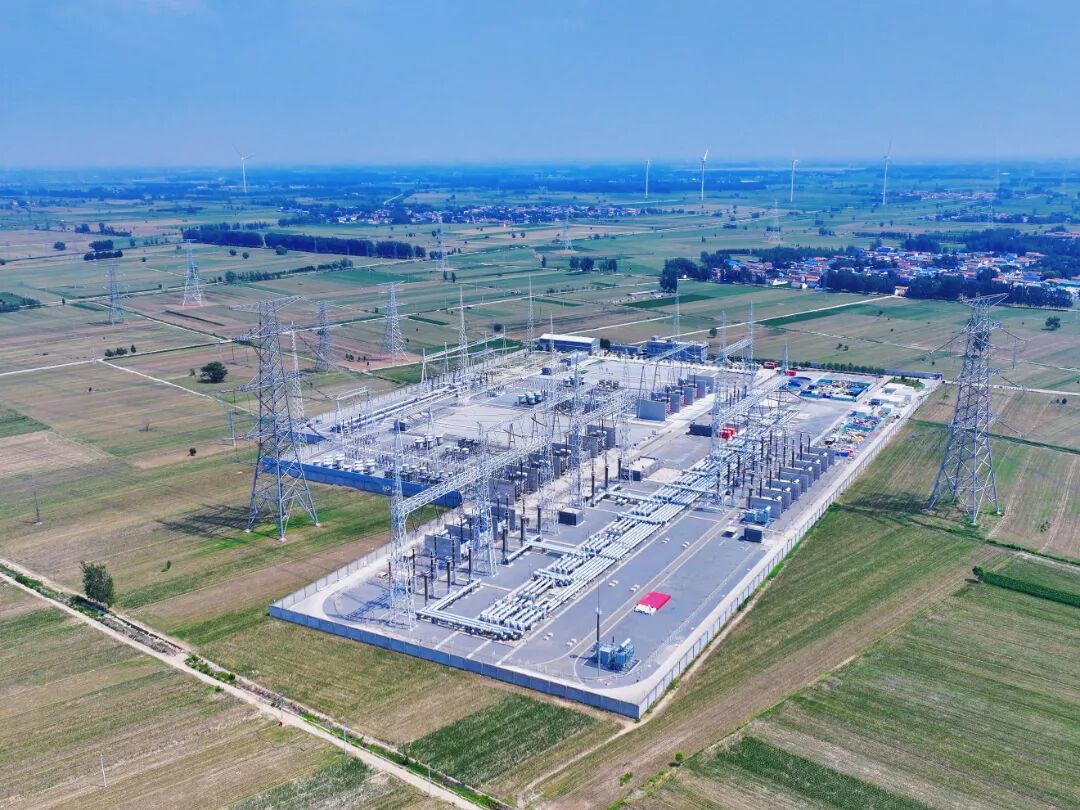

曹州1000千伏特高壓變電站。
曹州特高壓變電站是國網山東電力著力構建的全國首個省域特高壓“雙環網”重要支點,也是連接山東與河北特高壓電網的樞紐節點。本期擴建工程于2025年6月17日開工,新增300萬千伏安主變壓器1組、1000千伏斷路器2臺、500千伏斷路器1臺、110千伏無功補償裝置5組。工程的投運,顯著增強了魯西南地區供電能力,對支撐華北電網安全穩定運行、促進清潔能源高效消納、服務山東經濟社會高質量發展具有重要意義。

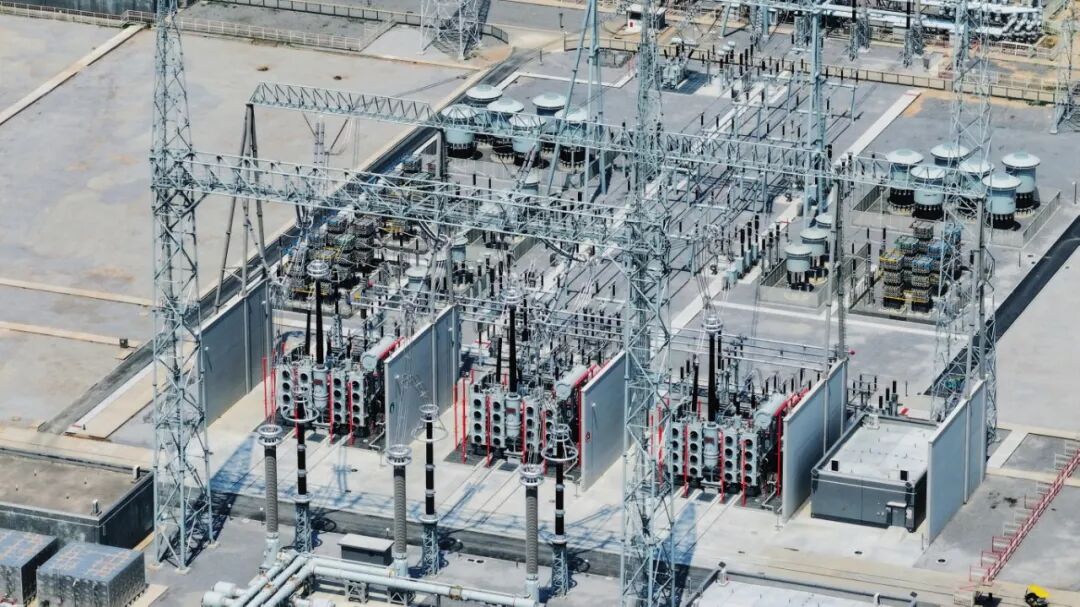

曹州特高壓變電站新安裝的300萬千伏安主變壓器。
工程開工初期,菏澤地區連續降雨,基坑降水與邊坡支護的技術要求和作業難度持續攀升,地基處理的質量管控和進度壓力十分突出。本期擴建需要統籌實施7次停電作業,且要與高鄉特高壓變電站、昌樂特高壓變電站擴建工程停電計劃協同推進,對作業計劃的精準性要求極高。
面對諸多挑戰,國網山東電力統籌各專業力量破解難題,采用靜壓樁施工工藝,將全站1842根平均樁長22米的預制方樁精準壓入地下,既保證了施工質量,又實現了場地“零干擾”作業;對接國家電力調度控制中心、國家電網有限公司華北分部統籌停電計劃,實現各項停電作業緊密銜接;投用基于激光雷達和北斗技術的近電感應預警系統,通過實時掃描帶電設備、構建三維模型劃定作業風險區,確保各類作業風險可控能控在控;針對關鍵工序按小時排定作業計劃,精準調配資源,安全優質高效完成工程建設。(崔浩杰 孫文義)
責任編輯:許艷
