來源:中國能源新聞網 時間:2025-04-15 09:28
見習記者 雷歆蕊 本報記者 趙坤 通訊員 羅舜燕
時代的號角,喚醒開拓者的雄心;奮進的鼓點,指引攀登者的征途。
近年來,華能青海分公司(以下簡稱“公司”)在中國華能集團“三六六”發展戰略和“3855”發展目標引領下,聚焦公司“1143”戰略,錨定“再造一個青海公司”目標,深化“黨建引領創效年”專項行動,以黨建引領“起筆”,建強組織堡壘“運筆”,匯聚黨員先鋒合力“落筆”,團結奮進,攻堅克難,一年內順利投產新能源項目120萬千瓦,建成投運全球海拔最高、規模最大高壓直掛儲能項目,以“奮進之筆”書寫了一幅高海拔、高標準、高質量的綠色發展新篇章。
以黨建引領“起筆”謀劃“提效”布局
圍繞國家第一批“沙戈荒”大型風電光伏基地項目建設要求,公司黨委通盤謀劃,整體協同,堅持一手抓經營發展和黨的建設,一手抓基本建設,有力推動項目務期必成。
謀劃部署提效。堅持以點帶面、以面帶全,撬動多點協同發力,成立一把手任組長的基建投產保障工作領導小組和6個專項小組,配套制定“1+N”方案,確保各級黨組織有擔子、有任務、有措施、能落實。黨委書記靠前指揮,授旗成立4支黨員突擊隊、4支青年突擊隊、1個黨員攻關組,指導設立3個臨時聯合黨支部。班子成員73次深入基層“掛牌督戰”,團結帶領廣大干部職工攻堅克難、苦干實干。
聯合共建提效。堅持抓實“關鍵點”、共繪“同心圓”,探索共建整合效能,公司與參建單位、設備廠家簽訂黨建共建協議5份;與隆基綠能黨委在共和50萬千瓦光伏項目部舉辦聯合主題黨日,構建黨委層面定期溝通協調解題機制。聚焦“創新協同、綠色發展”,與華能清能院黨委協作攻關,先后實現全球最大商用尺寸兆瓦級鈣鈦礦組件光伏示范項目在共和光伏電站投運,全球海拔最高、規模最大的高壓直掛儲能系統——海南州150兆瓦/600兆瓦時儲能項目順利并網并實現滿功率運行。
全員參與提效。堅持全員動員、尖兵突破,激發實干強大動能,面對項目點多面廣、人員緊缺、任務繁重等實際問題,公司黨委統一指揮,各部門聞令而動,全體職工一崗多職,36名職工主動請纓組建尖刀班,支援基建現場,呈現出了全員“奔跑”“滿格”奮戰的工作狀態,形成了“舉全公司之力再造一個青海公司”的生動局面。

黨員先鋒隊隊員跋涉于氣候環境惡劣的沙漠環境中。
以組織建設“運筆” 著墨“創效”篇章
堅持支部建在項目上,設立項目經理擔任書記、參建單位負責人擔任副書記的臨時聯合黨支部,圍繞項目建設“施工圖”“任務書”,明確黨支部“打基礎”“攻難關”“解難題”“出亮點”的工作主線,不斷深化“區崗隊組”創建,在項目建設的安全、環保、質量、進度、造價等方面,筑起堅實的“紅色堡壘”。
協同攻關創效。充分發揮政治、組織優勢,團結建設方、監理方,建立聯動聯創機制,積極疏通項目建設中的堵點難點淤點卡點。面對烏圖美仁10萬千瓦光伏項目工期緊、施工力量不足等多種困難,黨支部牽頭優化用地布局,在永久用地上“擠”出臨時用地,節約審批時間近20天;建立并實施多支隊伍多個工作面同時施工、人員全天輪候倒班等攻堅機制,僅用95天就高質量完成了項目建設任務,實現按期并網發電。
創新引領創效。堅持基建“出題”、組織“破題”、黨員“解題”,營造創新創效濃厚氛圍。共和50萬千瓦光伏項目要在12574畝土地上安裝274218個、19587組支架、1116388塊組件,面對砂礫層厚、樁基礎成孔難、易坍塌等問題,支部黨員探討并成功采用釬桿鉆擠壓成孔工藝,獲《2024年全國電力行業工程建設管理創新成果二等項目》。因該項目為牧光互補項目,組件離地間隙需達到1.5米以上,安裝作業風險較大,攻關小組提出“利用支架本身搭建穩定三角支撐平臺”辦法,保證了建設安全。

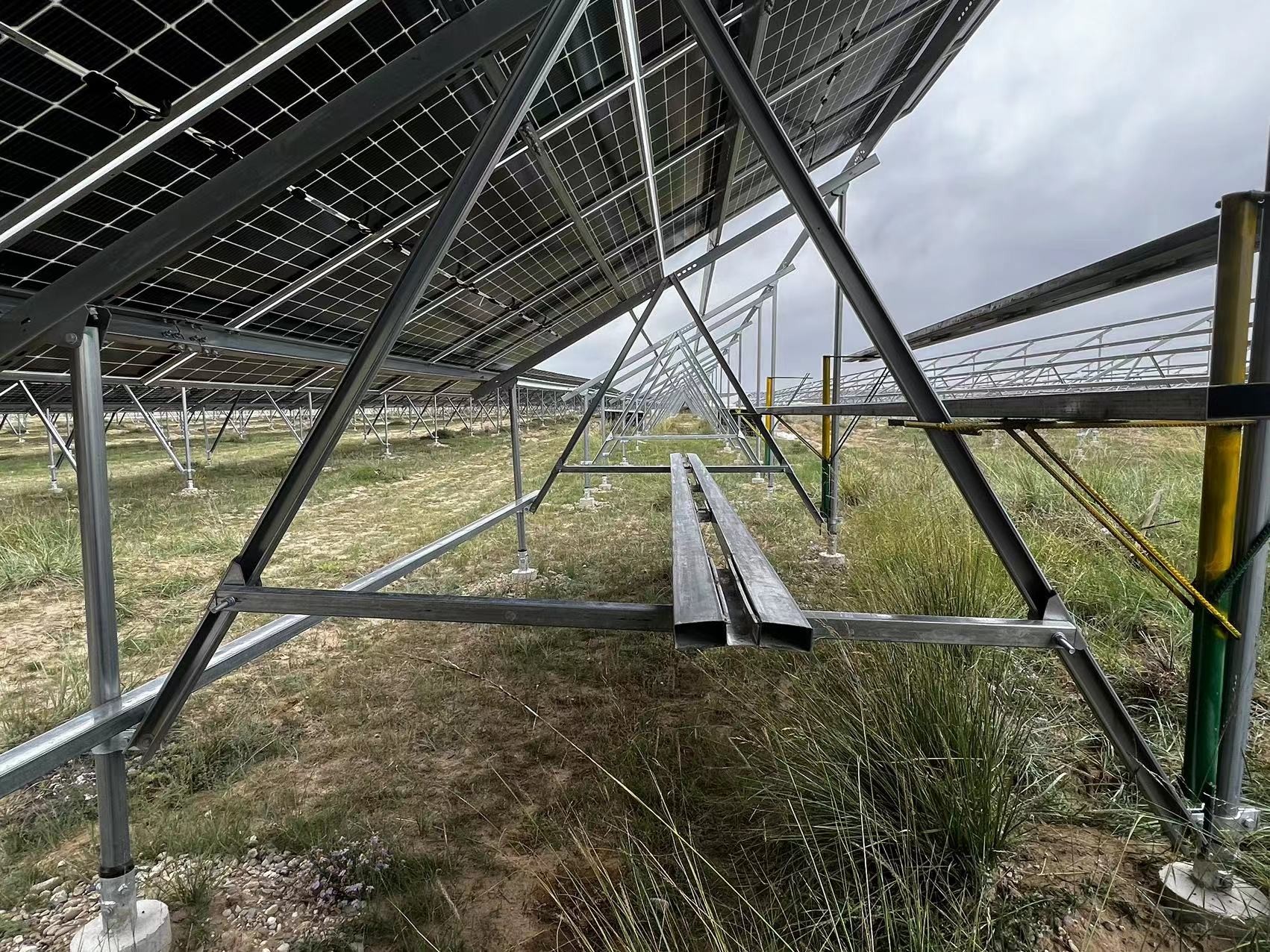

穩定三角支撐平臺搭建示意圖。
勞動競賽創效。注重相互交流、優勢互補,全力激發參建人員的勞動熱情和勞動活力。切吉30萬千瓦風電項目海拔跨度在3166—3912米,針對溝壑縱深、氣象條件差、危大作業多等實際問題,公司聯合總包單位華能國際工程公司開展勞動競賽,分五個階段對23項內容開展競賽考評。最終,54臺風機基礎歷時73天澆筑完成,比原計劃提前1天;風機吊裝高峰期正值大風季節,一般僅凌晨2點后具備吊裝條件,在最低氣溫接近零下30攝氏度的環境下,項目部成員值守吊裝現場進行指揮協調、安全監護,平均每2.4天吊裝1臺,歷時130天完成54臺風機吊裝。

黨員先鋒正在項目現場指揮協調風機吊裝工作。
以匯聚合力“落筆” 獨運“增效”匠心
在平均海拔2800米以上的戈壁荒漠中,全體黨員積極應對“高原四大殺手”,克服高寒缺氧、遠離家人等困難,打頭陣、當先鋒,堅守一線,以“搶”的意識、“爭”的行動,推動項目按期并網投產。
攻堅苦干增效。面對設計圖紙交付延遲、設備供貨延誤等問題,公司成立了以總經理任組長的9人設備催交工作組,其中6人常駐廠家催貨,其余人員機動催交,保證了圖紙和設備材料滿足建設要求,僅華能集團勞模、基建部主管田忠一人短短2個月內就26次外出催貨,飛行里程6萬多公里、高鐵里程9000多公里。面對共和30萬千瓦光伏項目進場路況泥濘復雜問題,青年突擊隊挺膺擔當,輪值組織兩臺裝載機拖拉,保證了施工進度。

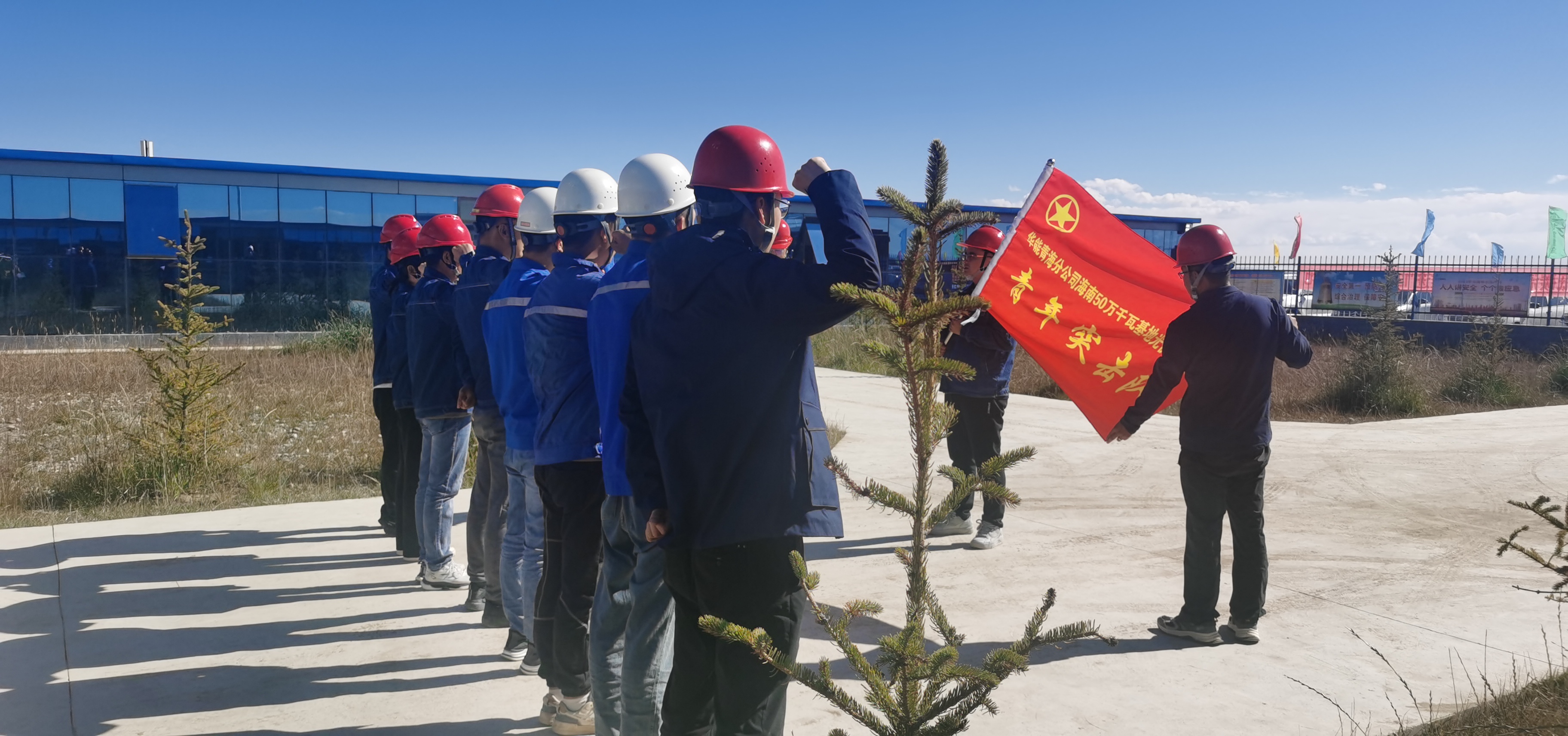

黨員青年突擊隊隊員們正在列隊宣誓。
細思巧干增效。共和50萬千瓦光伏項目部黨員精準分析組件價格,抓住有利時機,分批下單,節約投資2.56億元;攻關設計優化,通過試樁選用微孔混凝土灌注樁降低造價1584.53萬元,通過支架內外圍精細化設計、支架防腐優化等,節約造價5357萬元。面對大件運輸困難,切吉30萬千瓦風電項目經理達娃多次奔波于西寧、茶卡、德令哈等地,經過近5個月的艱辛努力,將最初設計的12個開口優化為3個,節約道路開口費近300萬元。
堅守實干增效。項目建設中,廣大黨員以工地為家、以項目為戰場,連續兩三個月堅守崗位,與寒風為伴,與蚊蟲共舞,披星戴月,追風逐日,實現了一個又一個里程碑目標,奏響了一曲澎湃的高原贊歌。
