來源:中國能源新聞網 時間:2023-10-18 15:00
中國能源新聞網訊(池雅杰)“35千伏阿拉塔變電站已全部送電,所有設備恢復原方式,設備運行正常?!?0月13日4時48分,隨著工作人員向調度匯報結束,正鑲白旗供電公司兩項技改工程35千伏星耀變電站和35千伏阿拉塔變電站10千伏開關柜新建工程順利完成。
隨著鄉村振興戰略的深入推進,正鑲白旗星耀鎮特色種植產業快速發展,烏蘭察布蘇木農牧民養殖、生活用電需求日益增強,35千伏星耀變電站和35千伏阿拉塔變電站開關柜經過多年運行,大大影響了供電可靠性。為此,正鑲白旗供電公司制定了35千伏星耀變電站和35千伏阿拉塔變電站10千伏開關柜升級改造計劃。為緩解供電壓力,減少停電對廣大用戶的影響,該公司制定完善了工作計劃和風險預防措施,反復討論細化施工方案,并啟動“零點工程”,提前將負荷進行轉帶,將施工時間選擇在凌晨進行,最大程度降低白天停電對居民生活的影響。

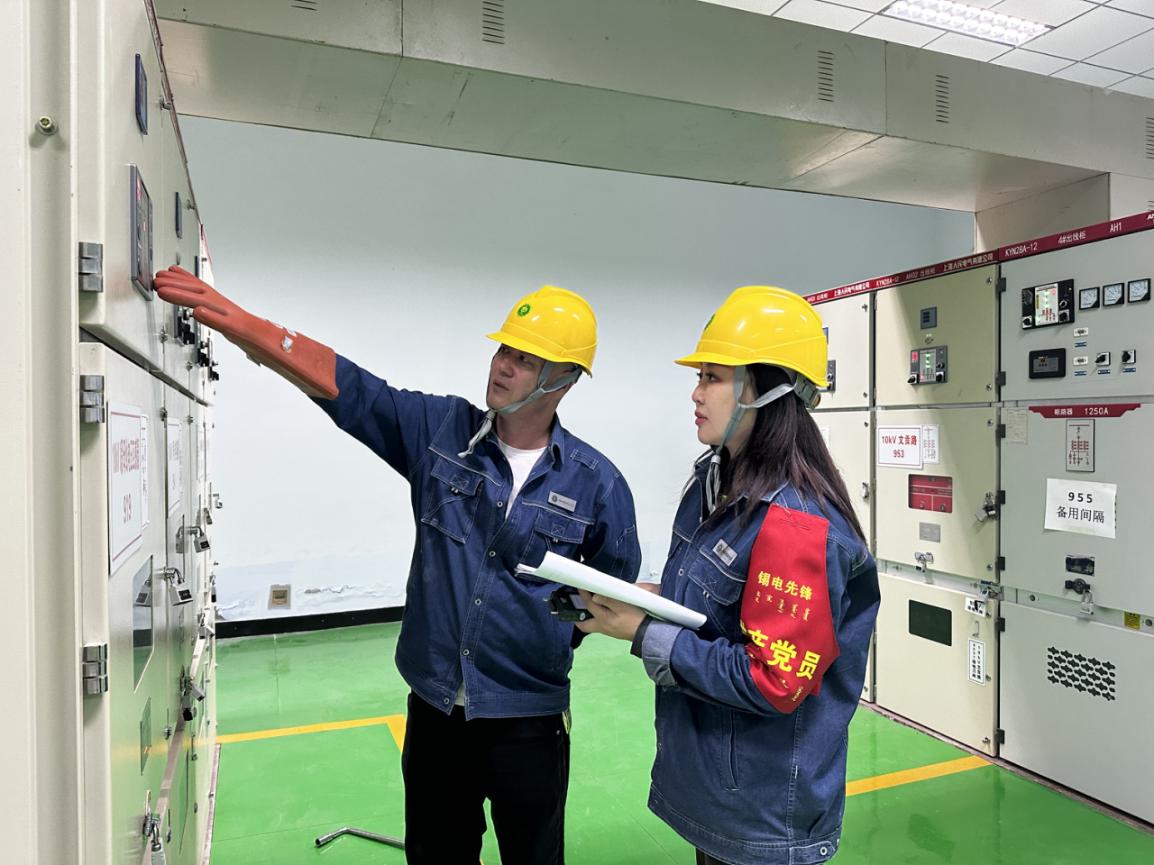

實施“零點工程”,工作人員身體易疲勞,施工難度和安全壓力也相對增加。針對這一問題,該公司在做好施工各項工作準備的同時,嚴格做好安全防護工作,明安星黨員服務隊和多個班組精干力量相互協作、通力配合,全方位、全過程嚴格執行安全措施,實施標準化作業,堅持邊改造邊驗收,提高作業速度,保證施工質量。在探照燈光的照射下,各項工作有條不紊地進行著,10月10日和13日分別經過近7個小時的連續奮戰,最終在13日凌晨4時48分圓滿結束。

據悉,此次改造工作共新建10千伏高壓開關柜5面,新增10千伏出線間隔5條,工程的實施不僅提高了35千伏星耀變電站和35千伏阿拉塔變電站的電力負荷接能力,緩解了星耀鎮特色種植產業用電壓力,還直接減少35kV阿拉塔變電站現有3條10kV出線的迂回長度,更好地滿足了周邊農牧民用電需求,緩解了10千伏線路重載情況。改造換新后的兩座變電站將以更強的“體魄”支撐起轄區用戶的用電需求,為農牧民特色產業發展和美麗鄉村建設提供強有力的電力保障。
