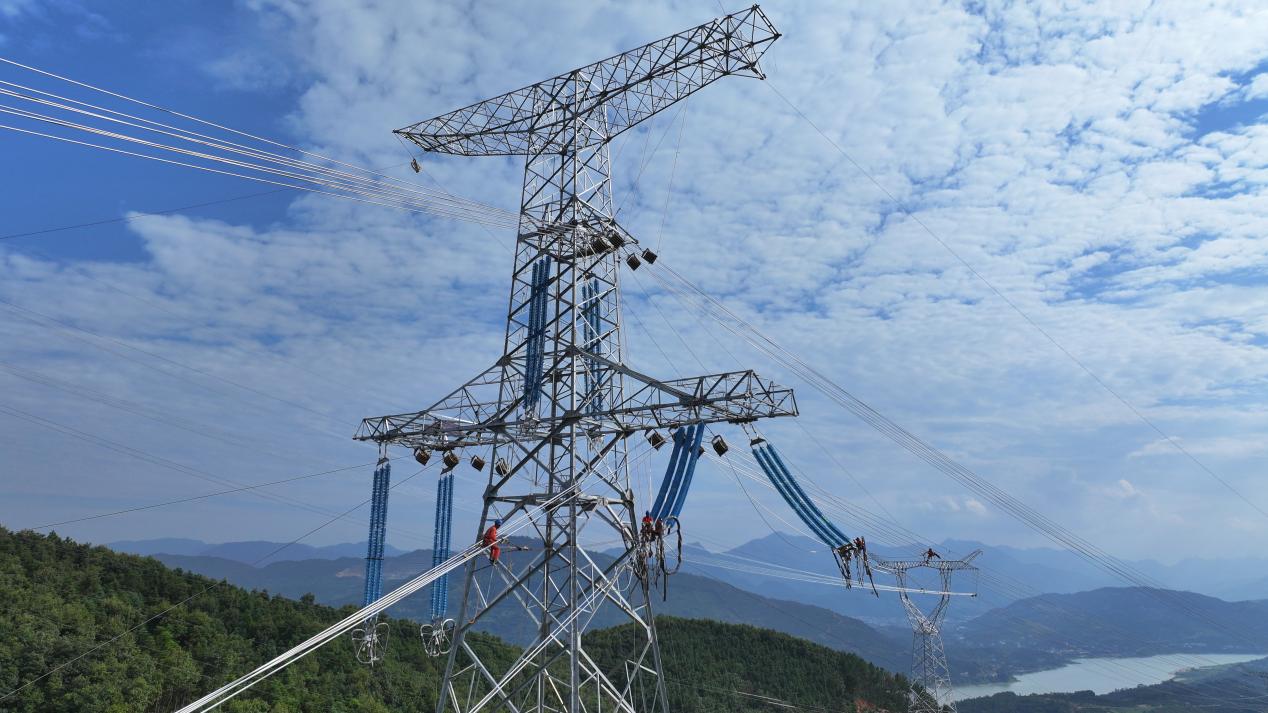

中國能源新聞網訊(宋俊嶺)9月13日,在福建省閩侯縣,隨著福建北電南送特高壓交流輸變電工程線路工程最后一相導線成功牽引到位,標志著該工程實現全線貫通。

福建北電南送特高壓交流輸變電工程(以下簡稱福州—廈門工程)于2022年4月開工建設,總投資71億元,新建1000千伏長泰變電站,擴建1000千伏榕城變電站、500千伏集美變電站,長泰特—集美線路,新增變電容量600萬千伏安,新建1000千伏雙回輸電線路238千米,新建鐵塔832基。
福建電源分布與用電需求呈逆向分布,隨著南部負荷增長和北部規劃電源投產,北電南送規模將進一步加大。福州—廈門工程將完善福建電網主網架結構,有效提升沿海地區供電能力和供電可靠性,解決福建中西部現有網架薄弱問題;工程還能將華東特高壓主網架延伸至福建南部負荷中心地區,增強福建電網外受電能力400萬千瓦,提高廈門、漳州、泉州等地供電可靠性,有力支撐閩粵聯網工程穩定發揮作用。

從電源裝機分布來看,2021-2030年,福建北部風電、核電等電源裝機在全省占比約80%。福州—廈門工程投產后,可有力保障福建北部電源外送和福建南部負荷中心受電,進一步促進清潔能源大范圍消納,推動能源清潔低碳轉型,助力實現碳達峰碳中和目標。

福州—廈門工程采用我國自主研發、國際領先的特高壓輸電技術,具有輸電容量大、距離遠、損耗低、占地省的突出優勢。工程聚焦穩定安全可靠目標,以“六精四化”為主線,堅持安全第一、質量至上、效益優先,推進設備品質升級、設計優化升級、施工質量升級、綠色環保升級、技經質效升級、建設標準升級,在本質安全可靠、核心技術裝備全自主可控、智能化機械化施工與綠色建造方面邁上了新臺階,是升級版的特高壓工程。
福州—廈門工程開工以來,國網福建電力充分發揮技術、人才、管理等方面優勢,精心組織、科學管理、周密部署,制訂實施142項具體創優措施,全力將該工程打造成國家電網有限公司首個“六精四化”示范工程。
“為推進工程早日貫通,從開工以來,我們便創新采用機械化、數字化、智能化等新型工法,實現‘機械化換人、智能化減人’。有效解決山地高差大、交通運輸不便等諸多困難,確保項目按期完工。”福州—廈門工程1標段施工項目經理陳錦東說。

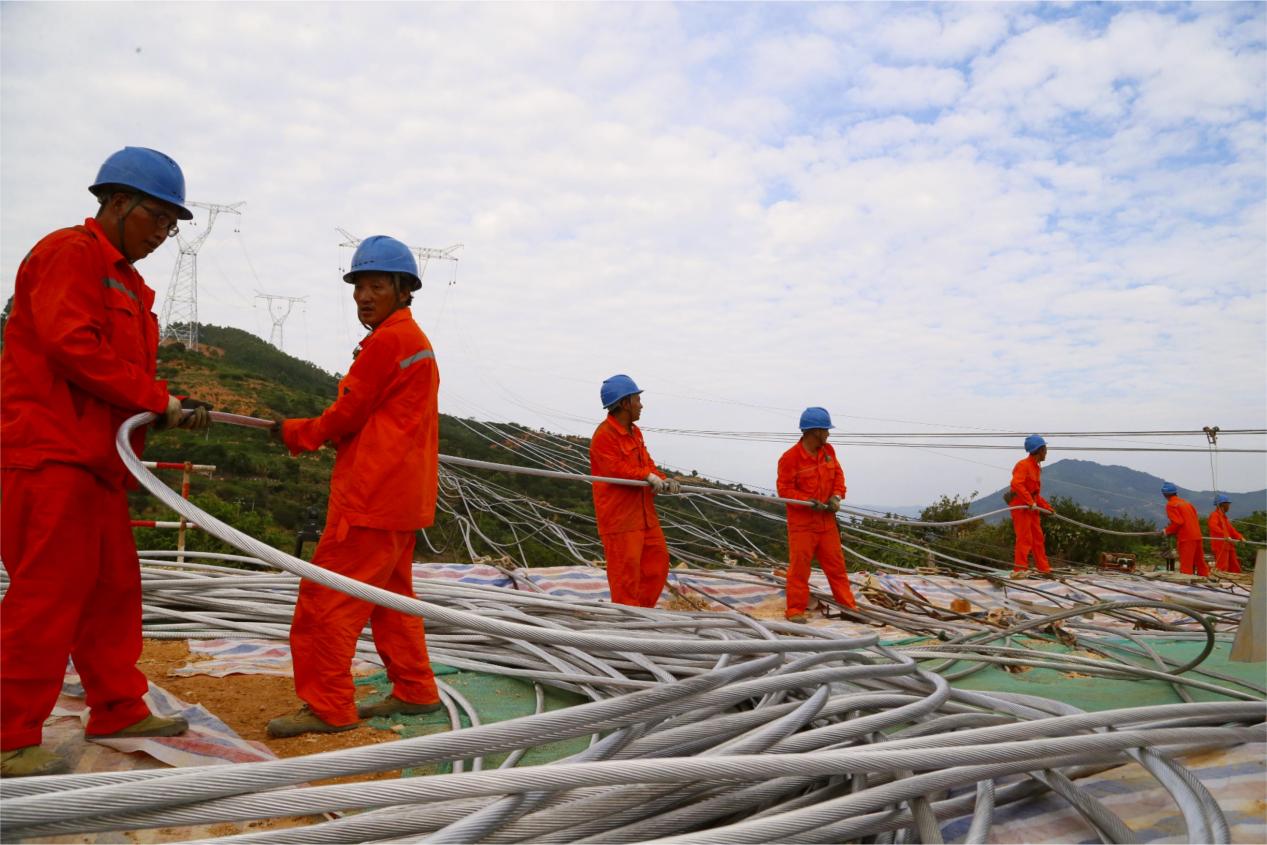

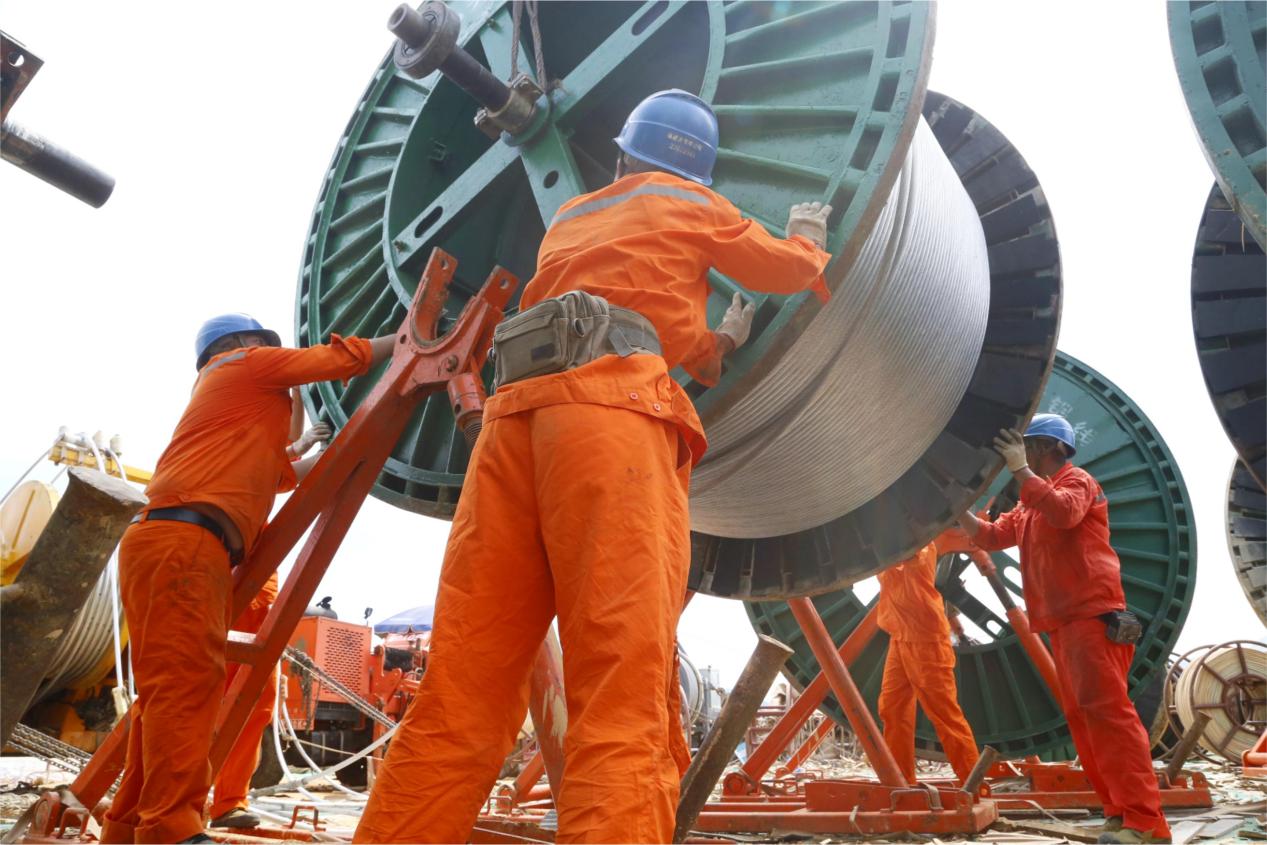

福州—廈門工程約90%的塔基位于山區,沿線林木遍布,海拔高、落差大。工程施工項目部深入開展工法創新研究,首次在特高壓線路工程大規模推廣山地微型樁基礎技術,在提高成孔質量和速度的同時減少土方開挖,達到綠色環保施工效果;采用軌道運輸車、履帶式運輸車和索道運輸?shù)妊b備開展物資運輸;在鐵塔組立階段全面應用落地抱桿與流動式起重機,成為全國首個全線100%使用落地抱桿或流動式起重機方式進行桿塔組立的特高壓工程;在架線施工中應用集控智能可視化牽張放線,在變電施工中應用數控鋼筋滾籠機、二次結構澆筑機、噴漿機、砌體切割機等機械化裝備,不斷提升施工安全管控水平和工藝質量。

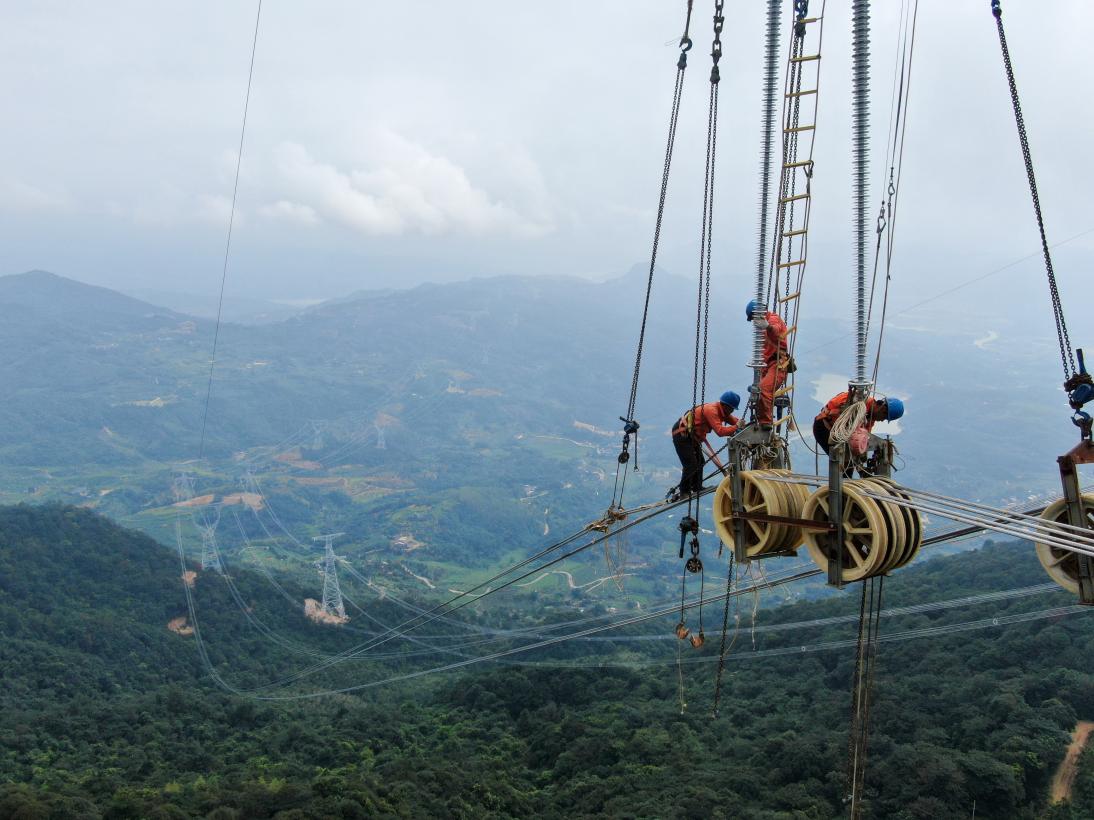

“工程線路長、體量大,我們?cè)谌轿话芽匕踩唾|(zhì)量的前提下,加快工程建設進度。在跨越閩江段架線施工中,我們打破常規架線施工方式,采用跨江段和普通段異型導線對接的施工方案開展合并架線,縮短近一半工期?!?/span>福州—廈門工程1標段施工項目部安全總監陳標說。

“我們對每一座鐵塔、每一個放線區段都進行提前策劃,持續優化技術、裝備管理體系,建立健全跟蹤和反饋機制,實施標準工藝管理,助力打造特高壓精品工程?!备V荨獜B門工程1標段施工項目總工李萬立說。
下一步,福州—廈門工程將全面加快特高壓變電站設備的安裝調試施工,計劃于今年12月建成投運。
