來源:中國能源新聞網 時間:2025-04-08 17:16
董雄飛
春潮涌動,擊鼓催征。
陽春三月,南粵大地春和景明、繁花滿地。
在廣東肇慶這座千年古城的大地上,兩座燃氣機組拔地而起,高高聳立在江畔堤旁,220千伏線路中電流潮涌,與奔流不息的北江水平行并進,將源源不斷的電能送到千家萬戶,點亮萬家燈火。
3月27日,國能(肇慶)熱電有限公司(以下簡稱“國能肇慶電廠”或“廣東肇慶電廠”)二期2*500兆瓦燃氣熱電聯產項目四套機組順利通過168小時滿負荷試運行,正式投入商業運營,標志著國家能源集團2025年首個火電項目全面建成投產,助力集團公司落子粵港澳大灣區布局、深入落實“雙碳”戰略目標。
向“新”圖強,繪就轉型發展新畫卷
作為西電東送南線通道入粵第一個重要電源點,自一期投產以來,該廠聚焦能源需求,建成56公里供熱管網,拓展“發電+”領域,奮力打造區域優質能源供應商。

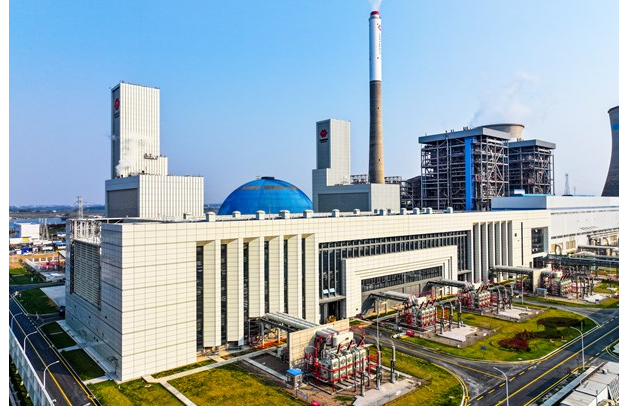

廣東肇慶電廠。
但在新時代高質量發展浪潮中如何進一步放大自身優勢、贏得發展勝勢,這個問題時刻縈繞在該廠領導班子的腦海里:“做優存量還不夠,關鍵還要發展增量。”
機會不期而至。2020年10月廣東公司重組成立,深入貫徹落實“雙碳”戰略和綠色轉型部署,為該廠發展提供良機。但挑戰亦隨之而來:集團尚無燃煤燃氣融合運營范例、工程建設力量薄弱、燃機經驗幾乎為零……面對考驗,該廠迅速成立工作專班,逐項攻關推進項目:
2021年8月10日,項目列為“廣東省2022年重點建設項目”;
2022年5月19日,項目獲得集團公司投資決策批復;
2022年9月28日,項目主體工程正式開工建設;
……
2025年3月20日,三套機組正式投產,該廠躋身裝機容量超百萬千瓦電廠行列;
2025年3月27日,二期項目全面建成投產,成為集團2025年投產的第一個火電項目。
該項目從無到有,既彰顯了全體項目建設者們實干奉獻擔當?shù)膴^斗精神,更折射出了該廠全體干部職工一往無前的決心、百折不撓的恒心和干則必成的信心。
攻堅破局,打造項目建設新標桿
開局就是沖刺,起步就是攻堅!
2022年9月28日,第一罐混凝土澆筑,標志項目正式開工。

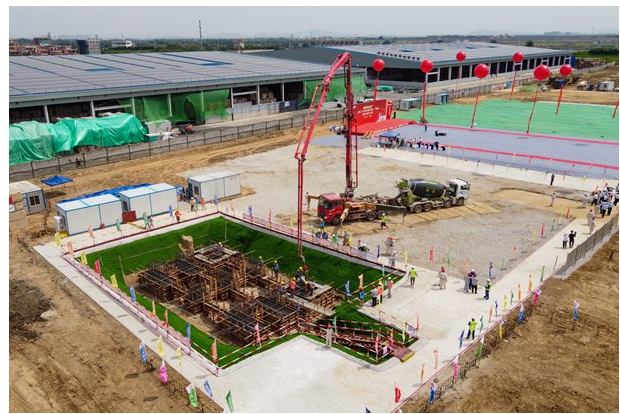

第一罐混凝土澆筑現場。
二期工程建設伊始,就面臨場地巖溶強烈發育,土洞、溶洞遇洞率達59.84%,最大深度達39米,施工難度極大。該廠與參建單位通力合作,精心編制方案,優化設計,完成旋挖灌注樁1020根、PHC管樁923根,處理溶洞216個。
掛圖作戰壓責任。該廠嚴格落實“周例會精準協調、日跟蹤即時閉環”機制,逐項梳理節點、劃定責任及時限,確保任務高效推進。設計圖紙催交、設備現場監造、質監整改逐一落實。
2025年2月12日,該項目天然氣管道專線通氣。全長7.72公里,歷時256天穿越道路、河流、工廠大門,臨時征租地、電網遷改、水管遷改、魚塘占用、民房拆遷等難點逐一攻克。
緊盯3月底“雙機投產”目標,采用“小時刻度管理法”,拆解48項關鍵任務,執行“日清日結”機制,最終從首臺燃機首次點火到全面投產僅用41天,跑出了“肇電速度”。
38個里程碑節點,1500余名建設者夙興夜寐,攻關克難,成如容易卻艱辛。
精益筑基,探索創新管理新范式
精準設計是精益管理先導?!翱臻g集約—資源共享—能效躍升”三位一體的優化邏輯,鑄就肇慶電廠二期設計價值基石。
主廠房采用國內首創9F級分軸中位大平臺聯合優化布置,引入智能電動通風窗及百葉系統,實現智能化通風管理,讓科技與自然銜接。

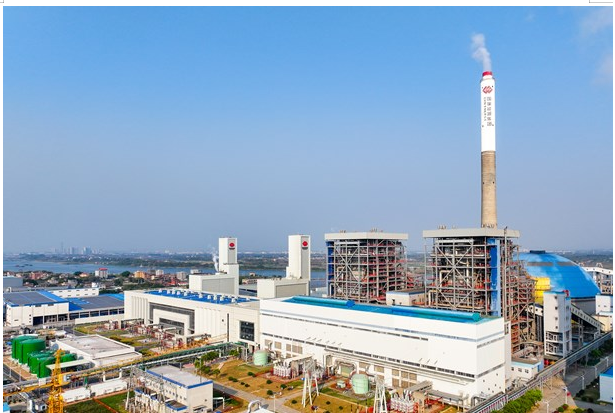

二期主廠房。
優化管理、精益求精。項目以“投產即達標”為目標,堅持策劃先行、問題清零、標準化與精細化管理結合,僅用5天、整改2次,即取得并網意見書。
項目以全周期計劃管理為主線,構建投資控制閉環體系,精準識別風險點,預留動態調節空間,預計工程造價降低10%。
勇革新,圖破壁。面對二期燃氣機組進口設備采用外文說明使用不便等新興“攔路虎”,該廠調試工作組迅速行動,從基礎的資料翻譯入手,按照專業分工協作,全力梳理翻譯標注燃機主保護控制邏輯,成功實現20個TCS操作界面全漢化、翻譯報警清單3000余條,成功讓“洋設備”講好“中國話”,并形成本土化技術標準15項,成功打贏了一場“壁壘攻克戰”,為進一步提升運行水平積累了寶貴經驗。
智“肇”未來,開啟智慧綠電新紀元
2014-2024,十年間,肇慶電廠一期燃煤機組燃起的“烏金光芒”助推灣區發展;如今,二期項目的“藍色火焰”以智能綠色蝶變,點燃新希望。
該廠以打造智慧電廠為目標,構建綠色數據中心+萬兆工業光網+人工智能典型應用場景,加速智慧管理改革。新一代數據中心以模塊化機柜整齊排列,“全鏈路可視化監控系統”實時洞察網絡狀態,降低運維成本30%以上。第七代無線局域網WiFi7實現30Gbps速率和低于5ms時延,為智能巡檢、數字孿生、AR遠程協作提供基礎。
二期項目在智能化控制上大膽創新,以數智賦能技術革新。利用仿真機平臺,首試“數字孿生預演+實體驗證”模式,提前解決80%以上潛在問題;通過DCS系統實現APS一鍵啟動,“啟機7步走”提升控制精度與效率;燃氣機組各分系統自動控制、智能報警,展示了智能化轉型新動能。

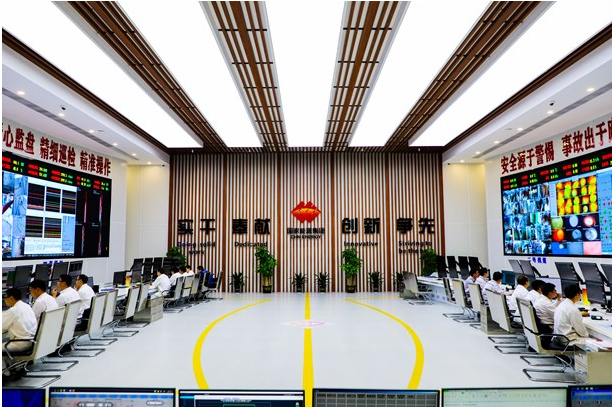

燃煤燃氣“四機一控”集控室。
而作為集團公司、廣東省第一個煤電氣電融合運行先行典范,該廠創新實施“四機一控、主輔一體”控制模式,實現多臺機組高效協同運行、現場少人值守,既兼顧燃氣發電高效、清潔、靈活的特點,又推動燃煤發電技術創新低碳化發展,更好地適應未來能源轉型發展需求。
深耕不輟,碩果自結。該項目堅定落實創新引領、打造精品、強化融合、智慧牽引的建設目標,抓好精心設計、精細施工、精益管理“三精”措施,并成功獲評2024年全國電力工程建設管理創新一等獎,為現代智慧電廠建設提供了寶貴經驗。
大灣區內、北江之畔,肇慶電廠乘風破浪、勇毅前行,在推進清潔低碳綠色轉型發展征途中持續攻堅發力,以多元發展為筆、實干爭先為墨,全力打造集團公司綜合能源示范標桿,奮力書寫城市發展的綠色答案。
責任編輯:于學華
