中國能源新聞網訊(王惠敏 歐昭宇)6月25日夜間,淮蚌高鐵220千伏淮北西牽引站送電成功,滿足全線聯調聯試用電需求,助推項目沖刺10月通車目標,也為皖北融入長三角一體化發展注入強勁電力動能。
淮北西站坐落于濉溪縣境內,屬地國網安徽濉溪縣供電公司(簡稱“國網濉溪供電”)緊盯高鐵建設時間節點,6月20日順利完成該站10千伏配電所送電,為站房設備調試、照明通風、客運配套設施提供穩定電能,有力保障車站裝修掃尾、聯調聯試任務如期開展。

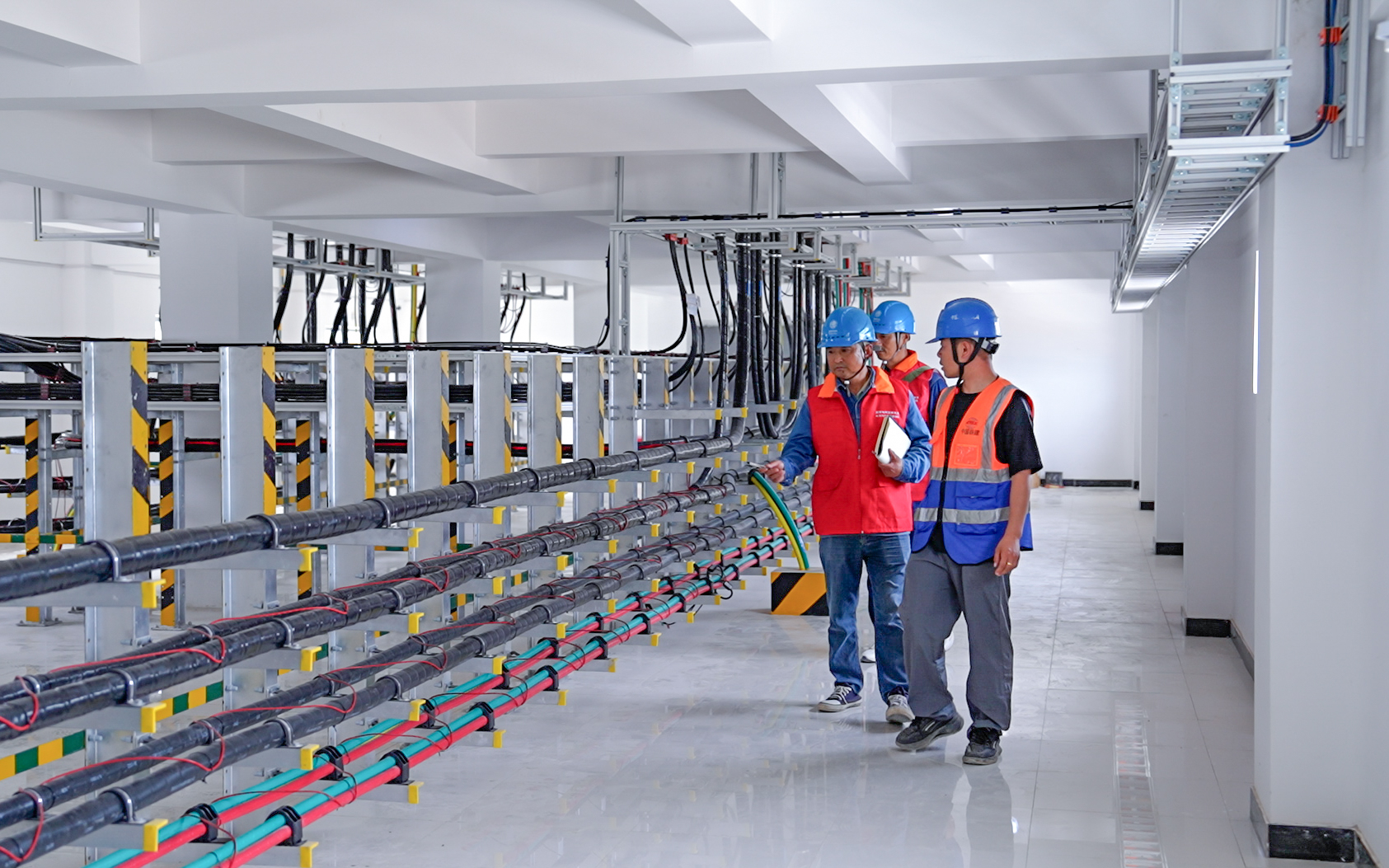

濉溪縣供電公司專人對接淮北西站項目用電需求。李
據了解,淮北西站是淮蚌高鐵全線核心工程,為沿線最大新建站房,總建筑面積2.2萬平方米,設置3臺7線,最高聚集旅客1500人?;幢蔽鳡恳臼氰F路的“動力心臟”,承擔全線列車牽引等關鍵負荷供電任務。項目配套外部供電工程新建桿塔89基,架設220千伏線路27公里,總建設周期達17個月。
面對項目工期緊、跨線施工復雜、多方協調難度大等多重考驗,濉溪縣供電公司構建全方位、全周期重大項目服務體系。推行“項目長+專屬客戶經理”機制,24小時響應,服務關口全面前置至鐵路規劃設計階段,主動上門摸排負荷參數,幫助定制最優供電路徑方案,科學優化用電容量配置,為鐵路建設單位節省大量投資。項目已累計上門服務20余次,解決問題40余項。開辟重大項目綠色審批通道,推行“容缺受理+并聯審批”,極大縮減辦電環節,接電效率顯著提高,真正實現“省力、省時、省錢”。
項目建立規劃、施工、驗收、送電全流程閉環管理體系,濉溪縣供電公司主動聯動地方政府、鐵路建設指揮部和樞紐運營管理單位,常態化落實四方聯席會議制度,協同政務部門打通市政管線遷改審批綠色通道,并行推進管線改造與電網架設,破解交叉施工互相制約難題,形成政企聯動、路電協同、互利共贏的高效建設格局。

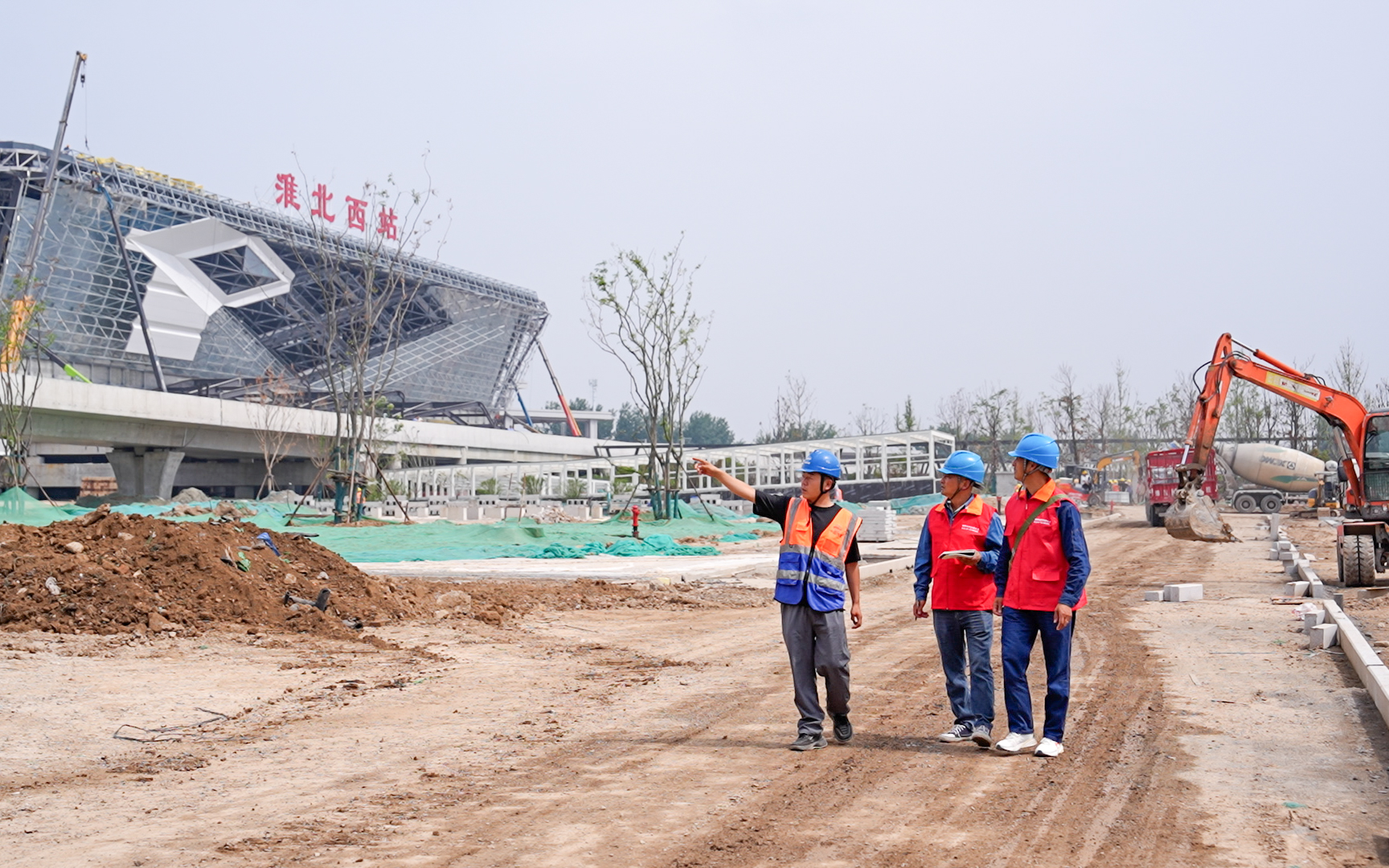

濉溪縣供電公司工作人員在淮北西站10千伏配電所開展現場勘測與設備核查。李 偉
目前整體工程已進入靜態驗收攻堅階段,濉溪縣供電公司將緊盯淮蚌高鐵聯調聯試、通車運營關鍵節點,常態化開展設備巡檢、負荷監測與運維值守。以高可靠性供電,支撐站房運行、信號系統、通信設備等關鍵負荷,確保高鐵運營“零中斷”,護航皖北高鐵大動脈暢通。
一條高鐵貫通皖北,滿格電力賦能發展?;窗龈哞F全線通車后,淮北至合肥通行時長將壓縮至1小時10分鐘,大幅拉近皖北城市群與長三角核心區域的時空距離,加速區域融合發展。
