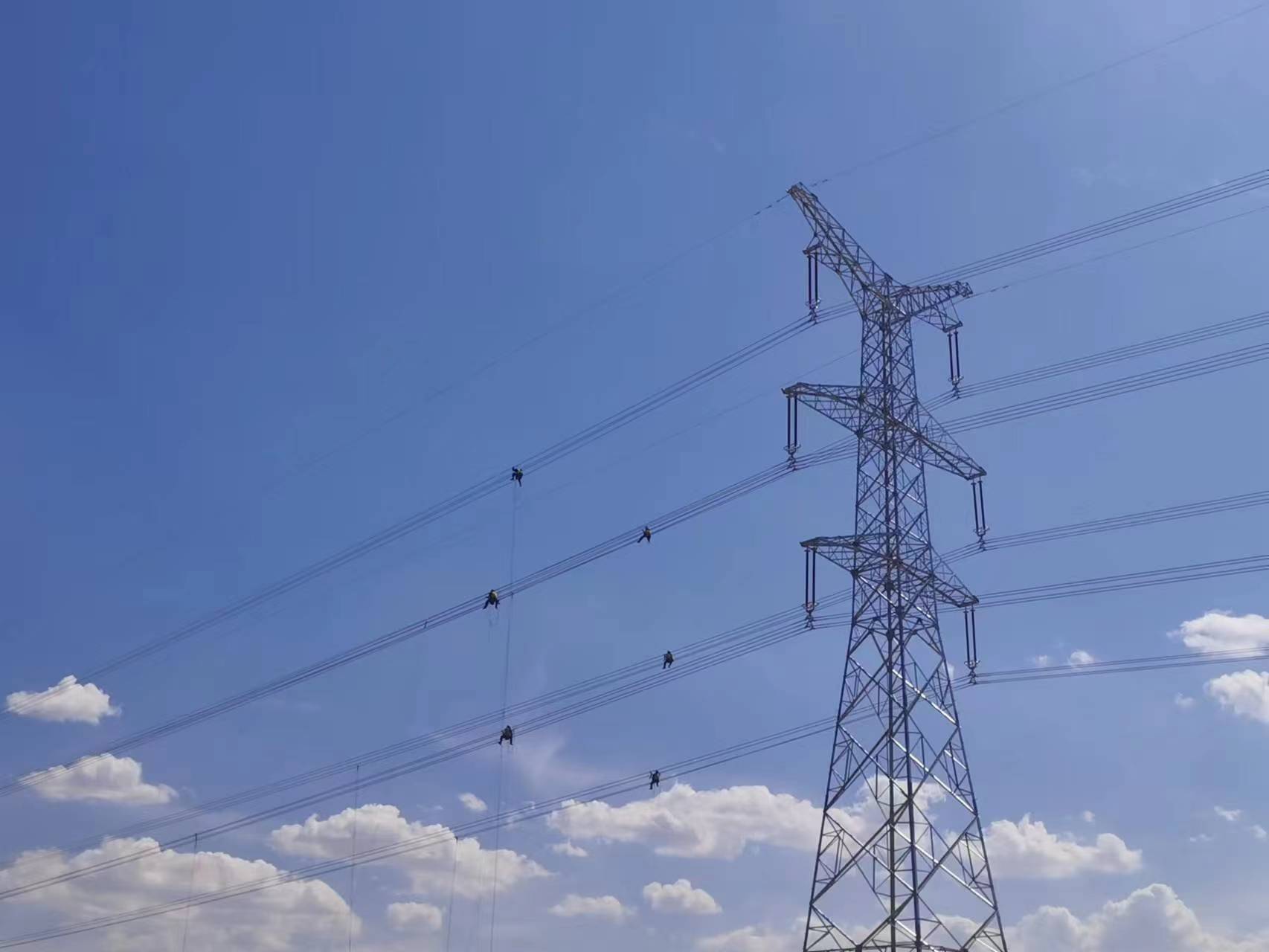

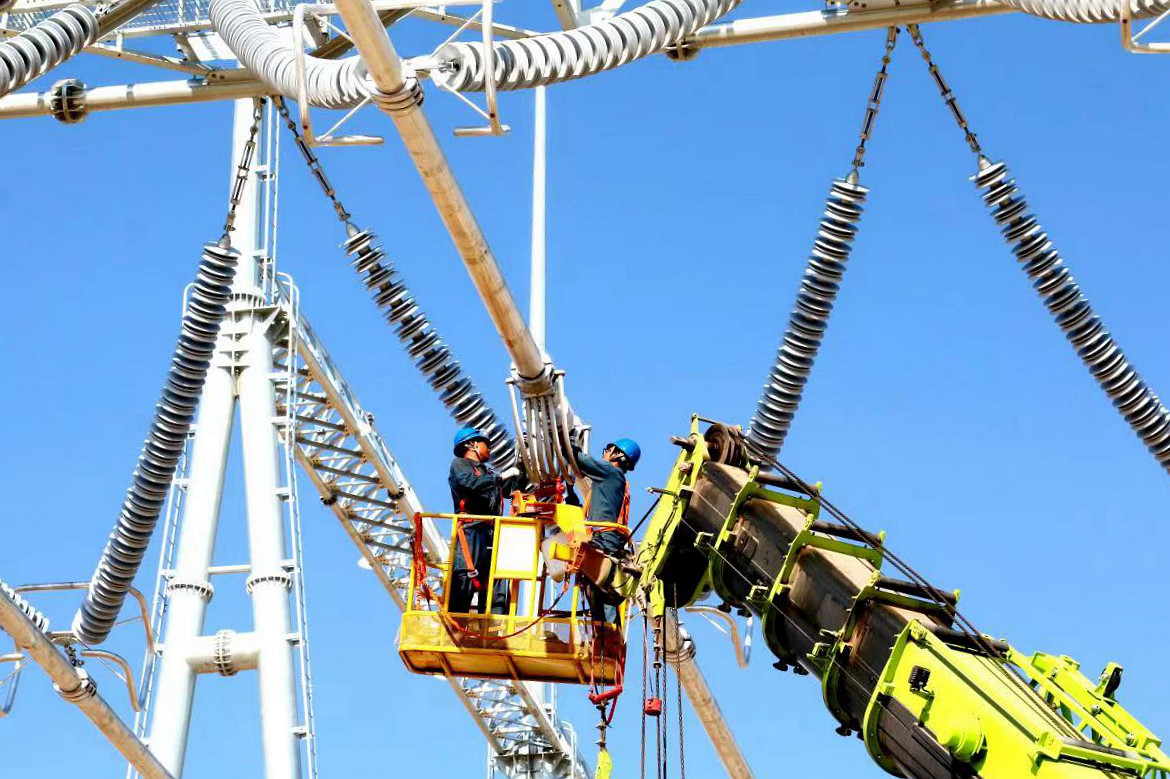

中國能源新聞網訊(高衛 毛蕊 王斌 李青容)6月20日,蘭州倚能電力集團公司6名高空作業人員在蘭州紅樂330千伏輸變電工程GC12-GC23進行導地線展放和附件安裝作業,標志著該工程進入全面沖刺階段。

蘭州紅樂330千伏輸變電工程是甘肅省“十三五”330千伏電網規劃項目庫內項目。共立鐵塔120基,已完成組立108基;線路全長79.71千米,完成展放12.74千米;該工程遠期規劃建設360兆伏安變壓器4臺,本期2臺;330千伏設備區出線10回,本期6回。分別至330千伏中川變2回、750千伏武勝變2回、賴家坡牽引變2回;110千伏出線24回,本期12回。
“面對建設難度大、工期緊、任務重、壓力大的實際,我們積極調整工程進度安排,積極調配人員,協調施工物資,確保施工安全順利,保質保量完成建設任務,做好最后的沖刺階段工作。”蘭州倚能電力集團公司建設事業部現場負責人說。

施工過程中,蘭州倚能電力集團公司建設事業部廣大建設者充分發揮電力鐵軍精神,為確保各分項工程順利進行,通過科學組織,責任到人,從組織管理、任務分配、物資協調、施工過程等方面進行了全面且切實可行的統籌部署。同時,蘭州倚能電力集團公司在施工過程中,強抓“黨建+安全生產”,落實迎峰度夏各項措施,通過持續強化現場安全管控,把人身安全放在重要位置,規范工期和進度質量管理,為后續該工程全線貫通工作奠定了堅實可靠的基礎。
進入夏季,蘭州新區持續陰雨綿綿,工程作業車輛進出現場困難重重,蘭州倚能電力集團公司建設事業部第一時間組織施工項目部及時排水,保障施工機械能夠順利進場和轉場。為全面筑牢安全防護網,該工程項目部在每個作業現場都安排有工作負責人和安全監護人,全程監護作業情況。每個作業現場都配備了足夠的垂直攀登自鎖器、速查防墜器、二防繩、全方位安全帶等安全設施,確保該工程施工現場每個作業人員在高處作業、移動的全過程不失去保護。同時,蘭州倚能電力集團公司建設事業部積極使用新裝備,采用“小飛人+無人機”輔助開展作業,利用無人機協助開展安全監護和工程質量驗收工作,進一步提高工作效率。
據悉,該工程計劃8月底建成投運后,將進一步滿足蘭州新區電網負荷增長的需要,優化蘭州新區網架結構,提升蘭州電網供電能力和供電可靠性,對促進蘭州新區經濟社會快速發展具有重要意義。
