來源:中國能源新聞網 時間:2025-08-29 16:02

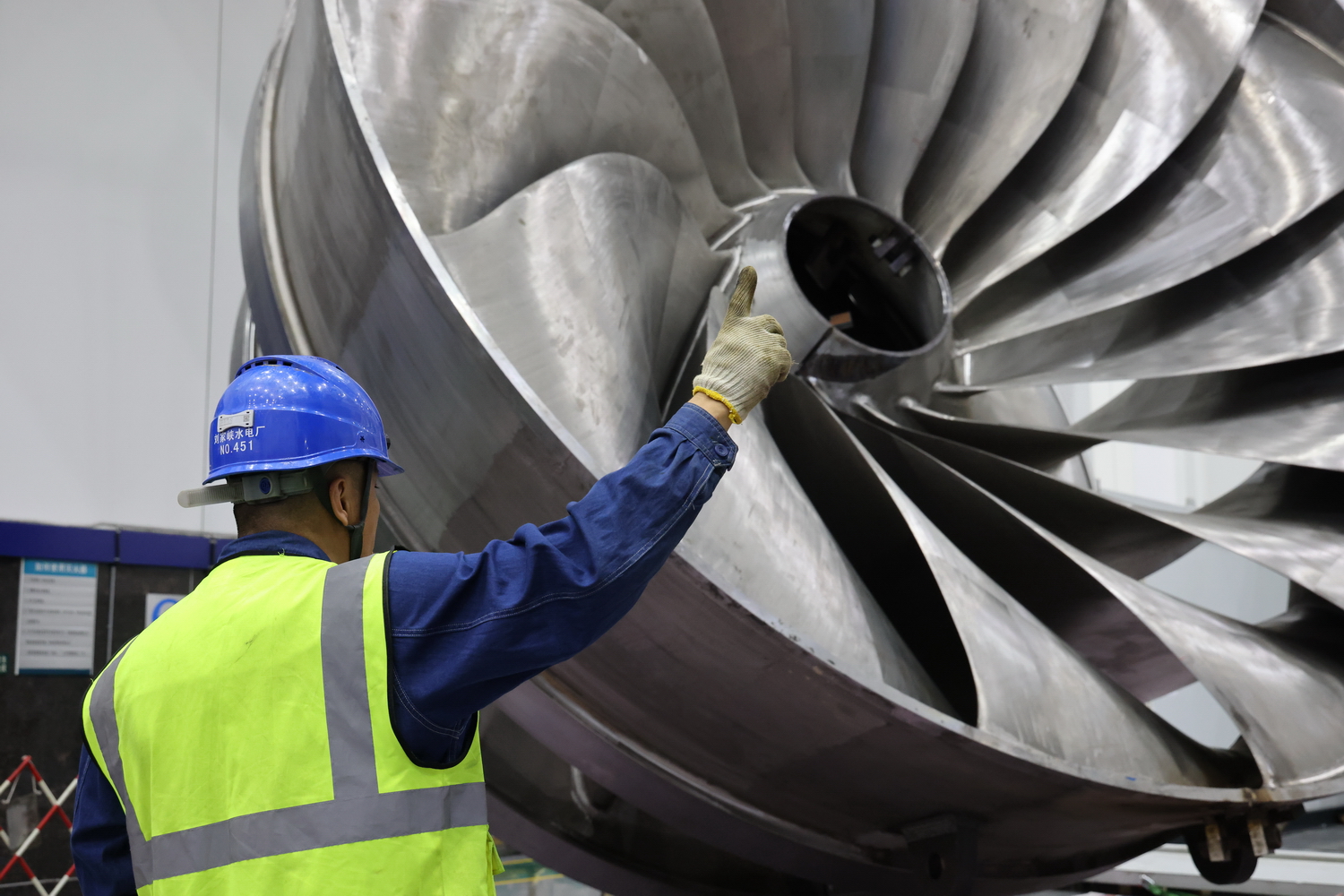

中國能源新聞網訊(郭芳芳 侯齊)8月22日,國網甘肅劉家峽水電廠圓滿完成1號機組新轉輪翻轉作業。這個重達102.5噸、最大直徑6.15米的水輪機核心部件,在檢修團隊精準操控下實現“90°立轉+180°旋轉+90°平放”復雜動作,全程零磕碰、零刮擦精準落位,標志著1號機組新轉輪組焊關鍵堵點被打通,為10月份進行整機改造奠定基礎。

轉輪是混流式水輪機的“動力心臟”,因體型大、結構特殊,出廠前需拆分為非對稱兩瓣運輸,到廠后現場組焊。而翻轉是轉輪組焊過程中最復雜的高危環節——前期焊接完成后,受葉片出水邊流道線型限制,作業人員無法繼續操作,必須翻轉轉輪才能具備最佳作業空間。102.5噸的起吊重量對重心把控要求極高,受力不均或操作偏差可能導致部件變形,直接影響機組運行效率與安全。
為確保作業成功,劉家峽水電廠提前論證方案,在轉輪上冠、下環布設4組高強度吊耳,構建8點均勻受力“支撐網”。作業時,主副鉤操作員按“毫秒級”指令協同,先通過“主鉤慢提、副鉤緩降”實現90°垂直翻轉,再拆除上冠吊耳卸扣;隨后技術人員操控麻繩、尼龍繩“牽引網”,實時監測重心,勻速完成180°水平旋轉,最終將轉輪精準倒放至焊接工位,全程僅50分鐘,一氣呵成。
責任編輯:楊娜
