來源:中國能源新聞網 時間:2023-08-31 17:48
中國能源新聞網訊(賀榮)“全國同類工程中進度、質量名列前茅”。8月28日,經過115天鏖戰的樂拉光伏電站升壓站完成并網前各項調試試驗,試驗合格,站內設備正式具備并網受電條件。

樂拉光伏電站220千伏升壓站,海拔4480米,是200兆瓦光伏電能匯集、送出的核心。自開工建設以來,鄉城(得榮)公司“嚴”字當頭,靠前管控,把好每道關口,確保每個節點。
嚴把設備采購供貨關。設備及時采購和按時供貨是工期控制的重中之重,該公司主要領導、分管領導親自帶隊協調廠家,55天即完成200兆瓦 220千伏主變、220千伏GIS關鍵設備生產,為設備及時生產供貨打下了堅實的基礎。同時,積極組織設計院、設備廠家、集團科研院等就項目絕緣管母等主設備進行重新規劃設計,優化主變低壓側連接形式,有效降低了設備故障風險。

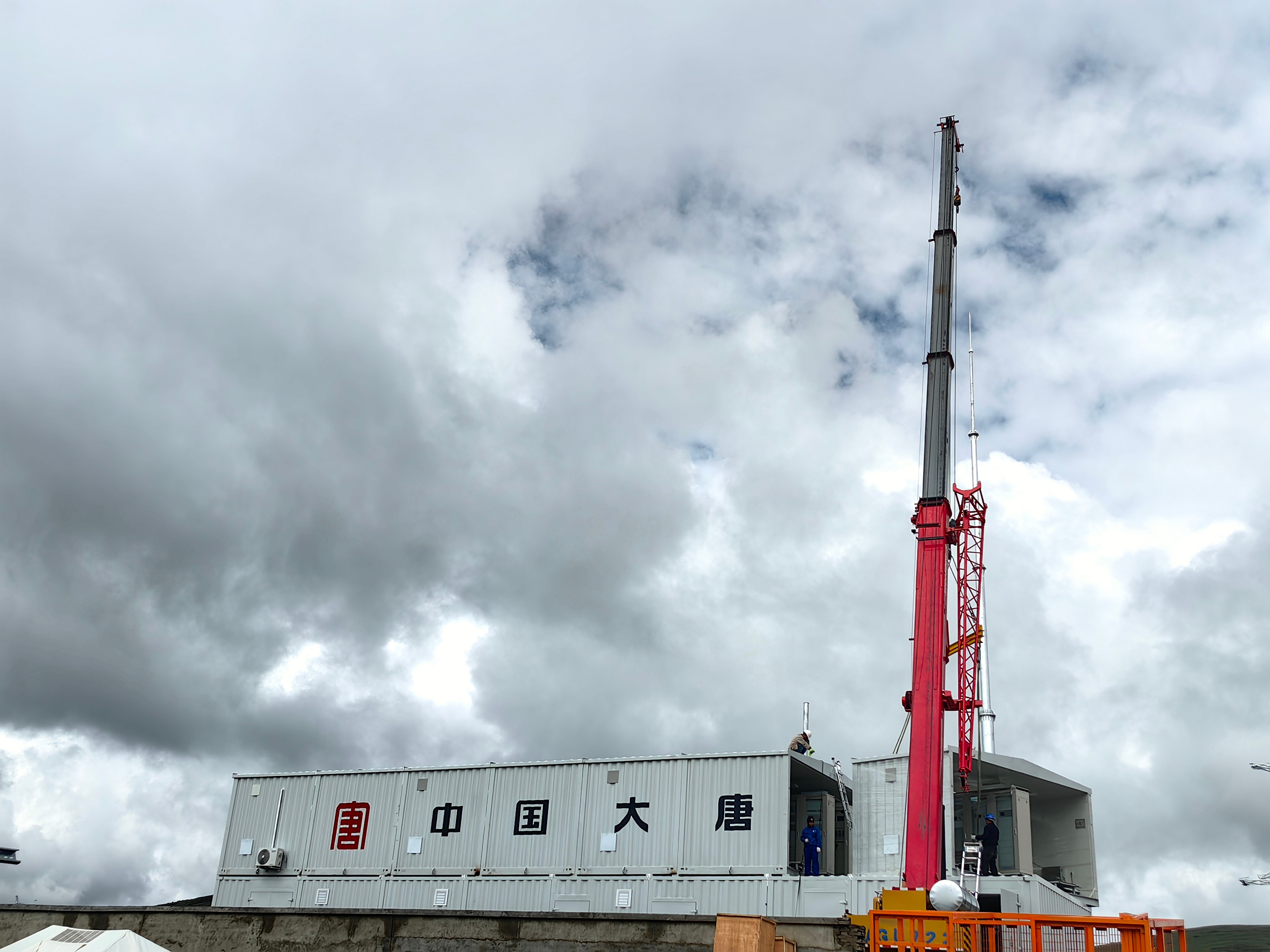

嚴抓施工進度和節點。面對工期緊、任務重、場地狹窄等難題,項目管理人員靠前指揮,駐守現場,每天第一時間協調解決各類問題,實行掛圖作戰,合理安排站內施工順序,確保進度推進有條不紊。在重達126噸的主變運輸、就位過程中,項目管理人員全程跟車走、眼緊盯,在雨雪交加的氣候環境中成功將主變運輸?shù)轿?,并僅用4小時時間即安裝就位,為升壓站提前實現具備并網受電條件提供了有力保障。

嚴控設備安裝調試質量。在設備安裝調試中,項目管理人員全程參與,嚴格對標對照和執行國家、行業和集團公司相關標準要求,全面對照檢查,嚴格認真把關,不放過一絲細節,不留下一絲隱患,有效地保證了設備安裝調試的全過程合規化,實現了“質量優”的目標。

下一步,該公司將持續扎根高原,發揚“艱苦不怕吃苦、缺氧不缺精神”的工作作風,錨定樂拉光伏項目投產發電目標、緊盯關鍵節點,攻堅克難,不辱使命,將樂拉光伏項目建設成為大唐集團公司海拔最高水光互補光伏電站樣板工程。
責任編輯:于彤彤
