來源:中國能源新聞網 時間:2025-11-11 10:55
中國能源新聞網訊(李永鵬 李國威)截至目前,國網青海海東供電公司(簡稱“國網海東供電”)已完成青海省海東市2025年度38處地質災害避險搬遷安置點通電工程的37處建設任務,累計新建配電變壓器65臺、高低壓線路99.32千米,惠及1176戶搬遷群眾。剩余1處為青海省海東市平安區張其寨村安置點,待政府完成規劃后將立即實施通電作業。

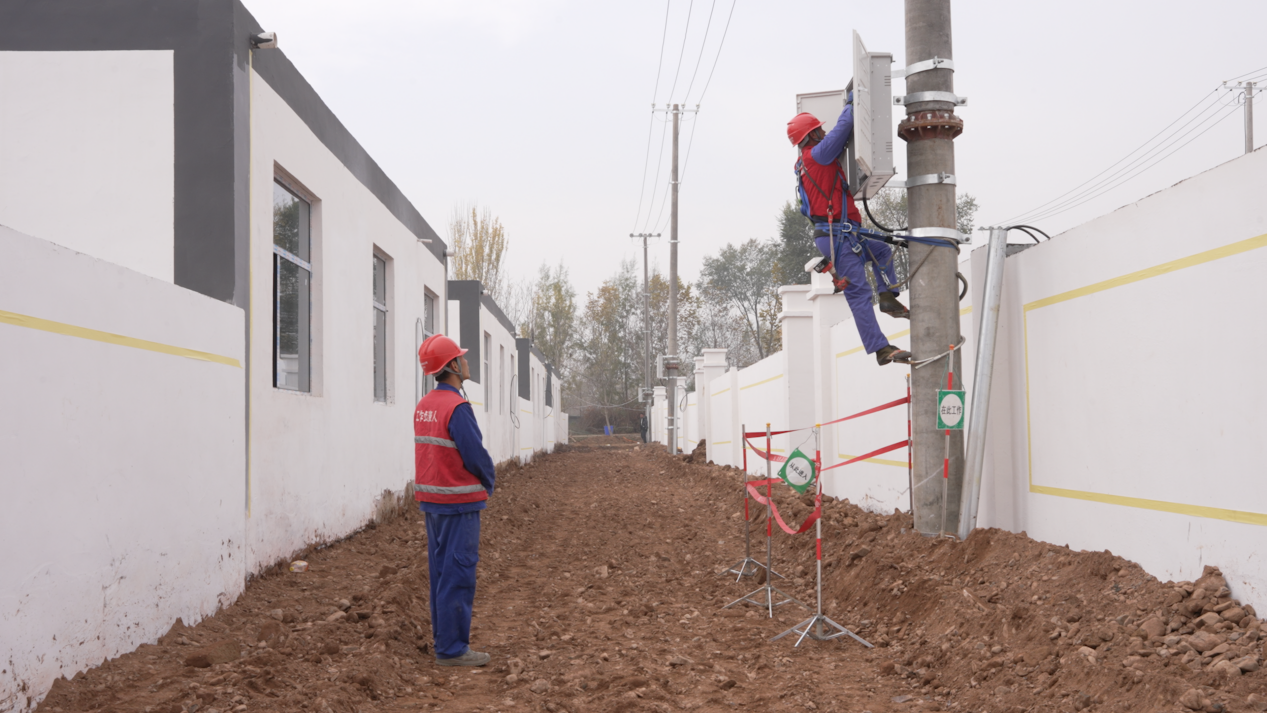

該公司員工在民和縣馬場垣鄉地質災害避險安置點進行計量表計安裝。
近年來,青藏高原暖濕化氣候條件下,極端強降雨頻發,崩塌、滑坡、泥石流等地質災害多發、頻發,海東市位于青藏高原和黃土高原過渡區,廣泛分布濕陷性黃土和泥巖,巖土體性質差,人口密度大,切坡建房普遍,是青海省地質災害最為高發和嚴重的區域。

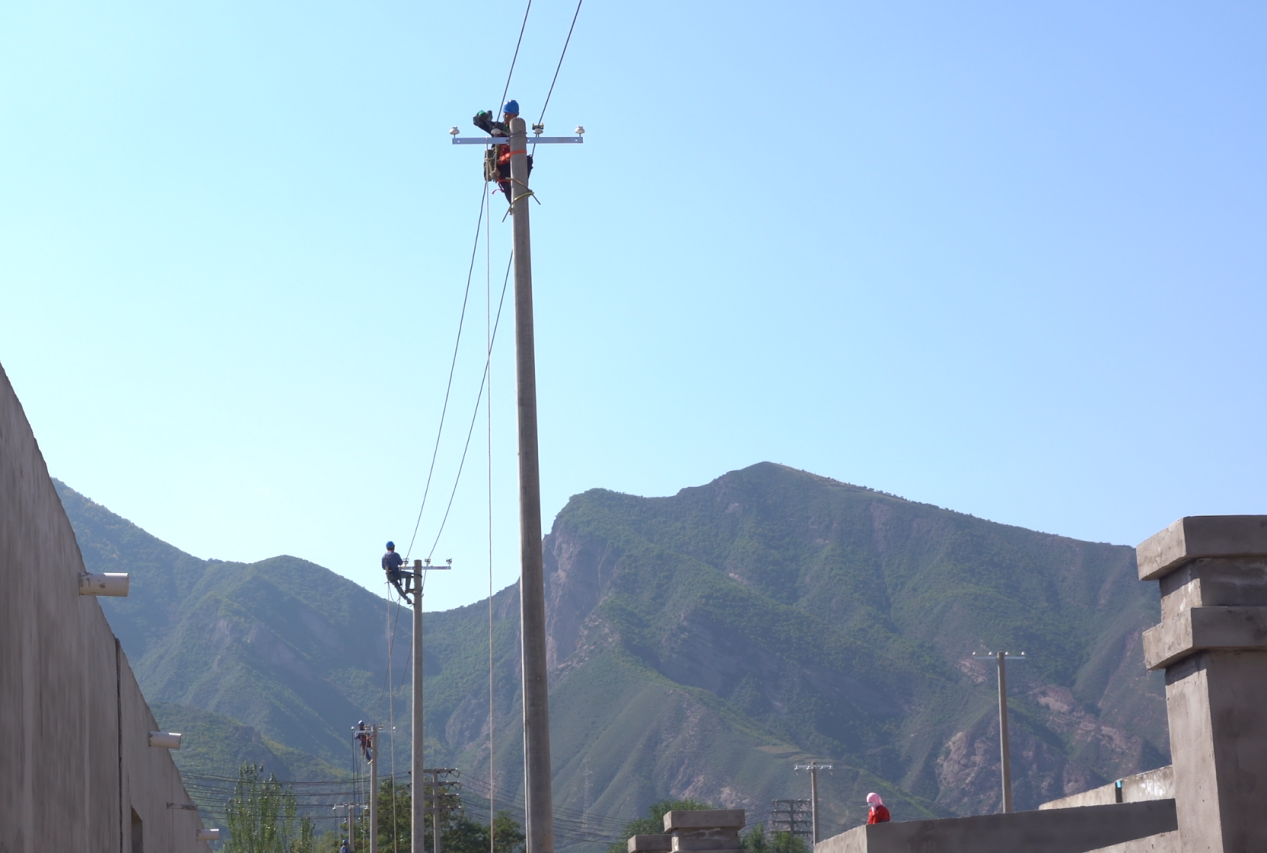

該公司電力施工人員在民和縣馬場垣鄉地質災害搬遷安置點進行線路放線施工。
2025年,針對青藏高原過渡帶地質災害頻發的嚴峻形勢,海東市政府啟動地質災害隱患區群眾搬遷安置工程。作為配套電力保障單位,國網海東供電公司積極承擔社會責任,投資2249.64萬元實施專項通電工程,戶均供電容量提升至8千伏安,較原標準增長3.64倍,全面滿足搬遷群眾生產生活用電需求。工程建設期間,該公司組建5214人次的攻堅團隊,克服濕陷性黃土施工難題,在民和、互助、平安三地同步推進電網建設。通過政企協同機制,提前介入安置點規劃,創新實施“電力配套與土建工程并行施工”模式,建立辦電綠色通道,實現搬遷群眾“入住即用電”。
下一階段,該公司將重點加強安置區網格化供電服務,運用無人機巡檢等智能運維手段,持續提升電力供應保障能力,為地質災害搬遷民生工程提供可靠能源支撐。
