來源:中國能源新聞網 時間:2025-09-04 16:59
中國能源新聞網訊(劉國政 王紫晗 譚清泉)8月28日,在重慶市石柱土家族自治縣六塘鄉冷水村,國網重慶石柱供電公司員工正奮戰于東向坡35千伏輸變電遷建工程現場,緊張有序地進行35千伏周東線5號鐵塔的組立作業。
據悉,由于原東向坡變電站站址長期受地質災害威脅,存在滑坡風險,不僅嚴重影響電網設備與人員安全,而且對區域供電可靠性構成隱患。為確保電網安全穩定運行、滿足民生用電需求,國網重慶石柱供電公司經專業勘測與多方案比選,最終決定實施變電站整體異地遷建,徹底消除安全隱患。

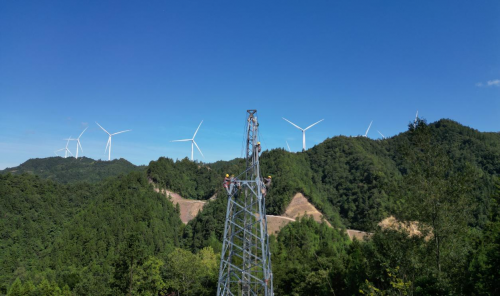

當天,施工現場一派繁忙景象,鐵塔組立作業正在高空與地面協同中有條不紊地推進?!捌鸬鯐r(shí)注意,緩慢發力,保持勻速!”塔下工作負責人緊握對講機,目光緊隨緩緩升空的塔材,實時指揮著吊車操作員。隨著構件逐漸升高,他再次呼叫塔上人員:“上面注意,C段主材即將就位,準備對接!”作業人員默契配合,一根根塔材精準吊裝、就位、緊固,每一道工序都嚴格遵循安全規范和質量標準。

本次遷建工程共包括兩臺利舊主變的搬遷、調試與安裝,以及4條35千伏線路的遷改與新建,涉及9個單項工程。項目建成后,將大幅提升石柱土家族自治縣六塘片區電網的供電可靠性與運行靈活性,為當?shù)厣a(chǎn)生活用電提供更堅實的保障。

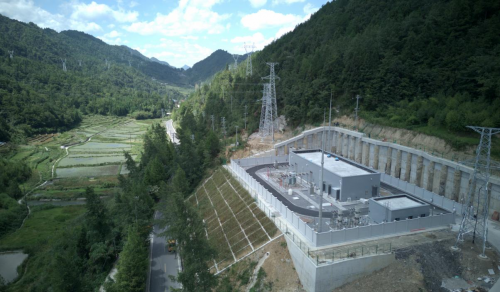

尤為重要的是,新建變電站科學選址毗鄰刀背梁景區。該區域海拔超1500米,常年風力強勁,是渝東南地區風電資源最富集的區域之一。因獨特的高海拔、強風條件,讓刀背梁成為開發清潔能源的“黃金地帶”,年有效發電小時超2400小時,年均發電量約2.4億千瓦時,而新變電站的投運,將顯著增強當?shù)仫L(fēng)電的并網消納能力,為優化區域能源結構、推動綠色能源開發利用提供關鍵支撐,持續為地方發展注入“綠色動能”。
當前,工程建設已進入最后沖刺階段。國網重慶石柱供電公司正科學調配資源、優化施工組織,力爭讓這一重點工程優質、安全、按期投運,既為石柱土家族自治縣經濟社會發展提供穩定電力保障,也為刀背梁風電等清潔能源的高效利用按下“加速鍵”,助力區域能源轉型邁出堅實步伐。
責任編輯:楊娜
