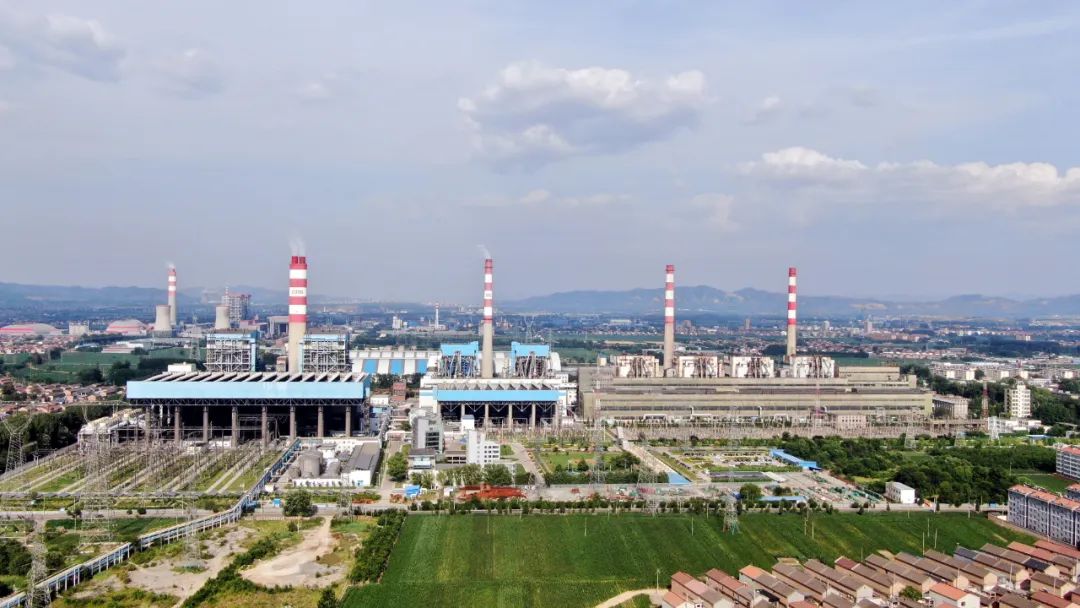

來源:中國能建 時間:2023-11-30 10:33
11月28日10時18分,中國能建山西電建承建的山西漳山600兆瓦空冷機組增汽機乏汽改造項目通過168小時試運行,該項目的完成填補了國內600MW亞臨界機組乏汽余熱深度梯級利用領域的空白。

項目位于山西省長治市,屬于煤電“三改聯動”科技項目,山西電建創新推行乏汽改造采用增汽機提高部分乏汽壓力后,繼續加熱熱網循環水,利用一部分原本上空冷島的高背壓乏汽提高系統乏汽利用率,
解決供熱初末期、次寒期熱網循環水量少、乏汽供熱煤耗偏高、能耗損失嚴重等問題。

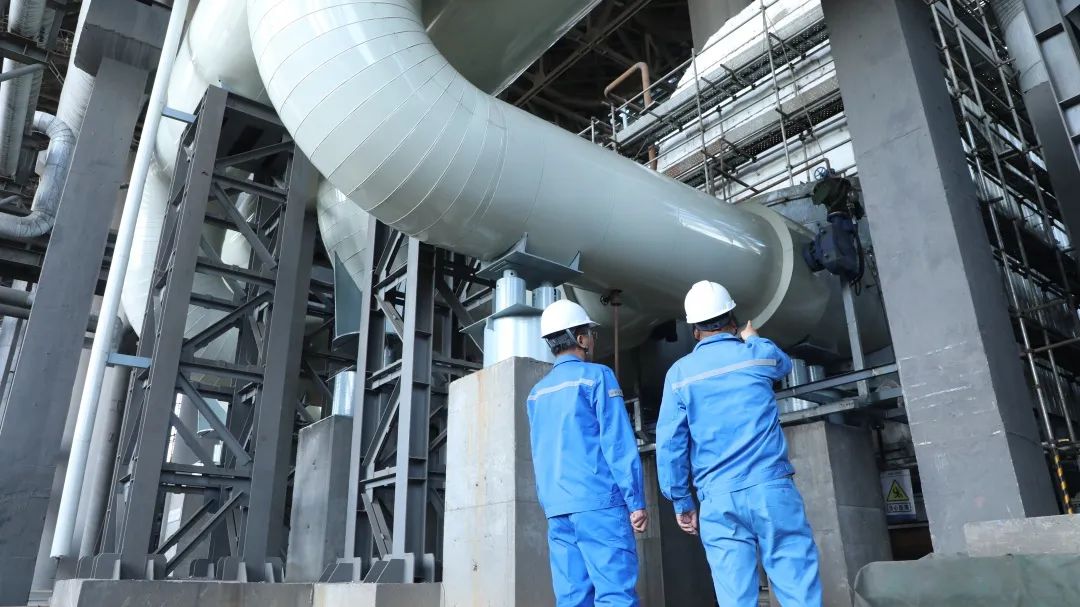

建設期間,項目部掛圖作戰,堅持問題導向,根據工程的技術難點、重點及特點成立科技創新小組、創新施工工藝、探尋技術出路。

由于廠內空間有限,增容首站地下管道較多且臨近220千瓦升壓站,施工難度較大,為減少施工對運行機組的影響,在施工前對地下管網和設施情況進行細致的排查,布樁位置均提前開挖至地下3米以下,確保下方無管道或其他設施,保證樁基的順利施工以及機組正常運行。

項目有效利用當地熱能資源,通過煤電節能、降碳改造、靈活性改造、供熱改造“三改聯動”,改造后可實現一期熱網擴容供熱面積850萬平方米,回收機組乏汽用量800噸每小時,年增加供熱量300萬吉焦,年節約社會標煤量10萬噸,提高電煤利用效率,減少電煤消耗,促進清潔能源消納,助力實現碳達峰碳中和目標。
