來源:中國能源新聞網 時間:2026-06-01 09:59

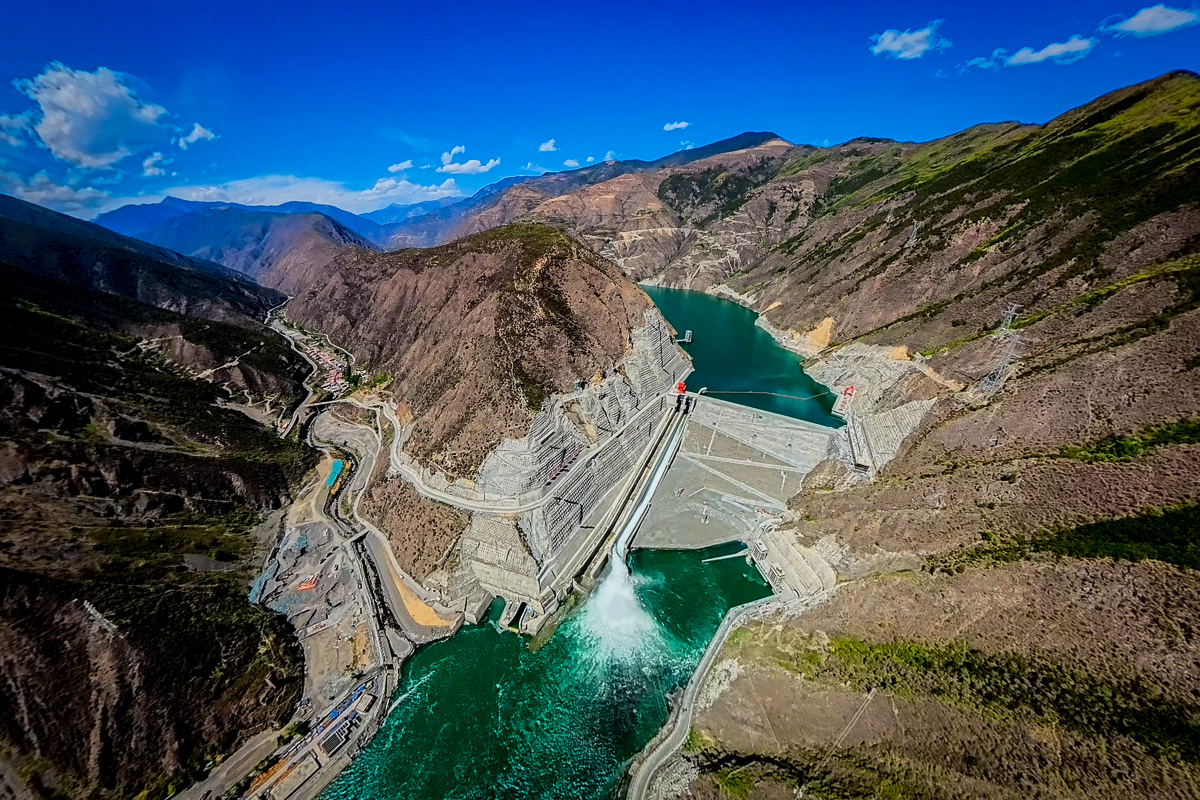

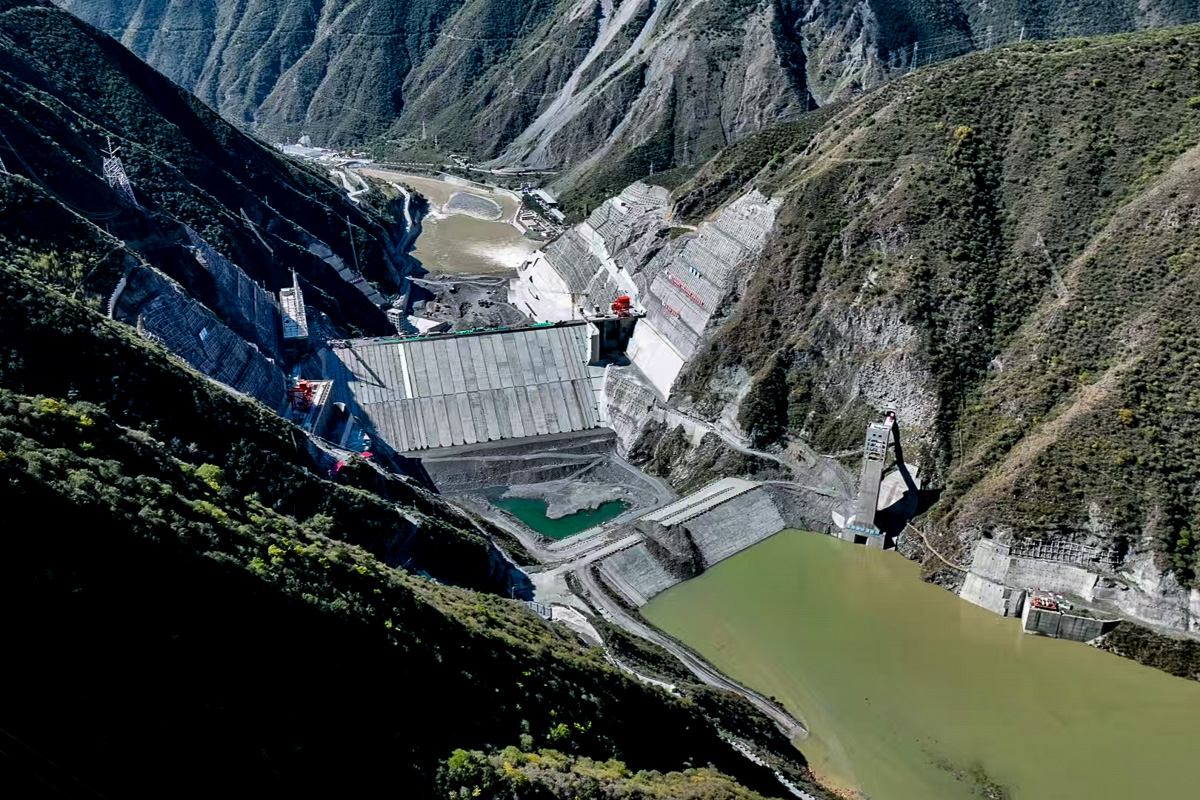

2026年5月12日,國家能源集團大渡河金川水電站首臺機組并網發電。金川水電站位于大渡河上游四川省阿壩州金川縣境內,是國家支持青海省藏區經濟社會發展能源建設重點開發項目、四川省“十四五”規劃重點能源工程。電站總裝機容量86萬千瓦,裝有4臺單機21.5萬千瓦的混流式水輪發電機組。電站實現全容量投產后,年發電量約為35億千瓦時,對改善區域電力系統電源結構、促進經濟社會和環境協調發展具有重要意義。付鏡徽攝

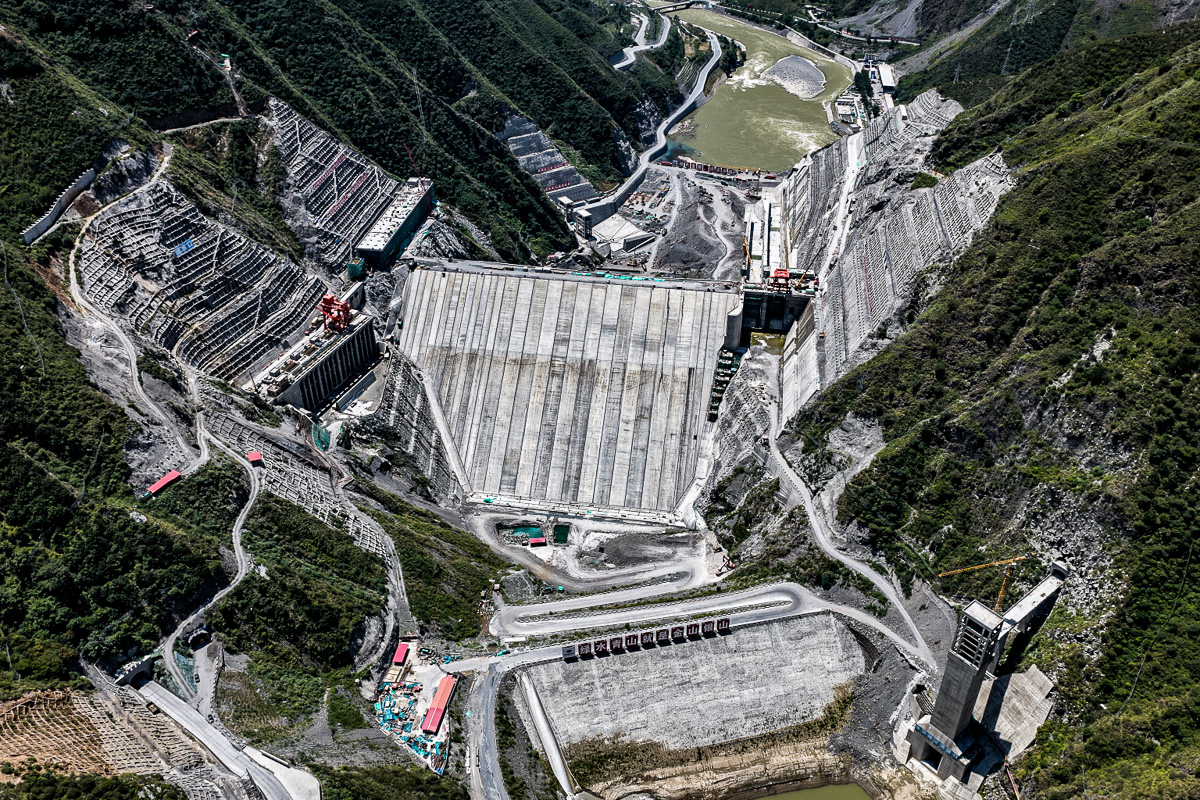

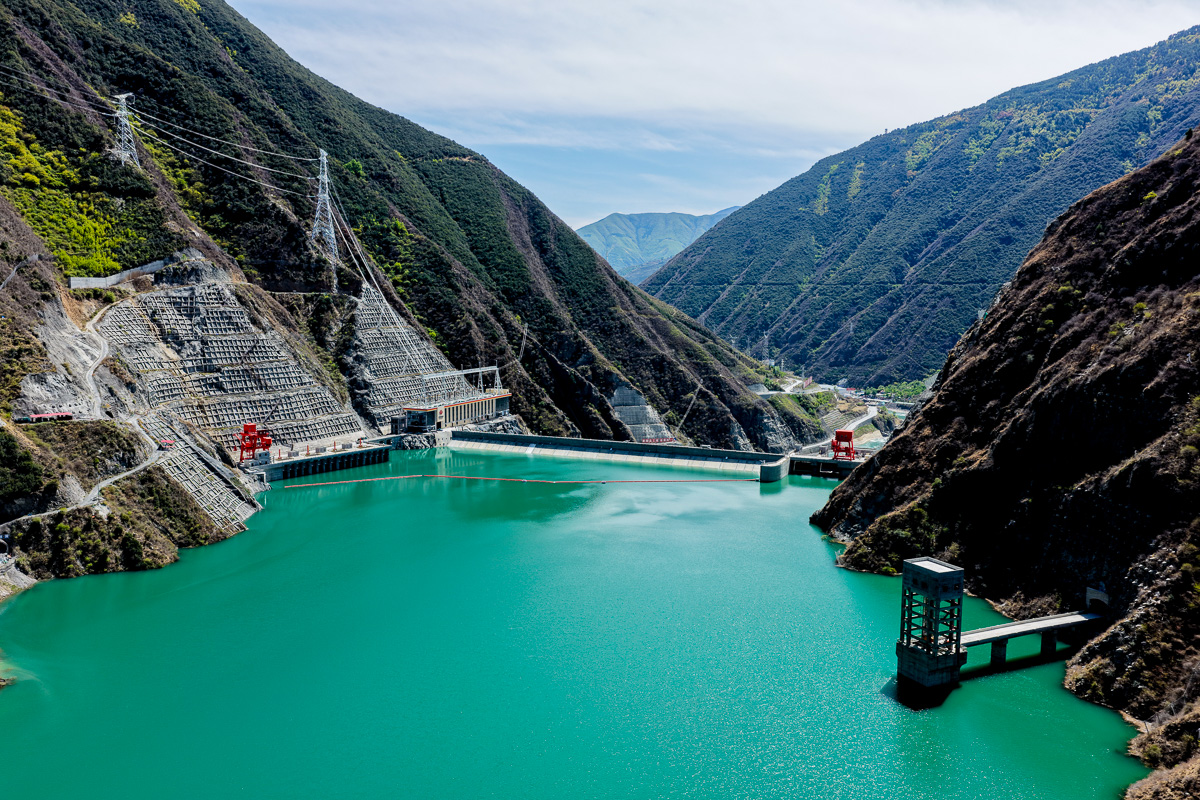

2026年5月2日,大渡河金川水電站水庫首次抬升至正常蓄水位高程。金川水電站水庫蓄水歷經195天科學調度、平穩抬升,首次達到2253米正常蓄水位高程,順利完成工程關鍵建設節點,全面檢驗了大壩及庫區工程建設質量,為電站投產發電筑牢堅實根基。曹殿義攝

2026年4月30日,大渡河金川水電站運行人員對高壓設備開展專項狀態巡檢。接機投產期間,設備溫度異常是影響安全的重要風險點,運行人員通過紅外熱成像精準捕捉設備溫度分布,排查異常發熱隱患,堅持“隱患早發現、早處置”原則,用精準監測守住設備運行的安全底線。張曉攝

2026年2月26日,大渡河金川水電站出線場室外污水管溝開挖施工。該工序是后續室外場坪澆筑施工的基礎,管溝成型后將同步完成隱蔽驗收,保障場坪結構施工條件,為后續室外場坪澆筑作業創造穩定場地環境。付鏡徽攝

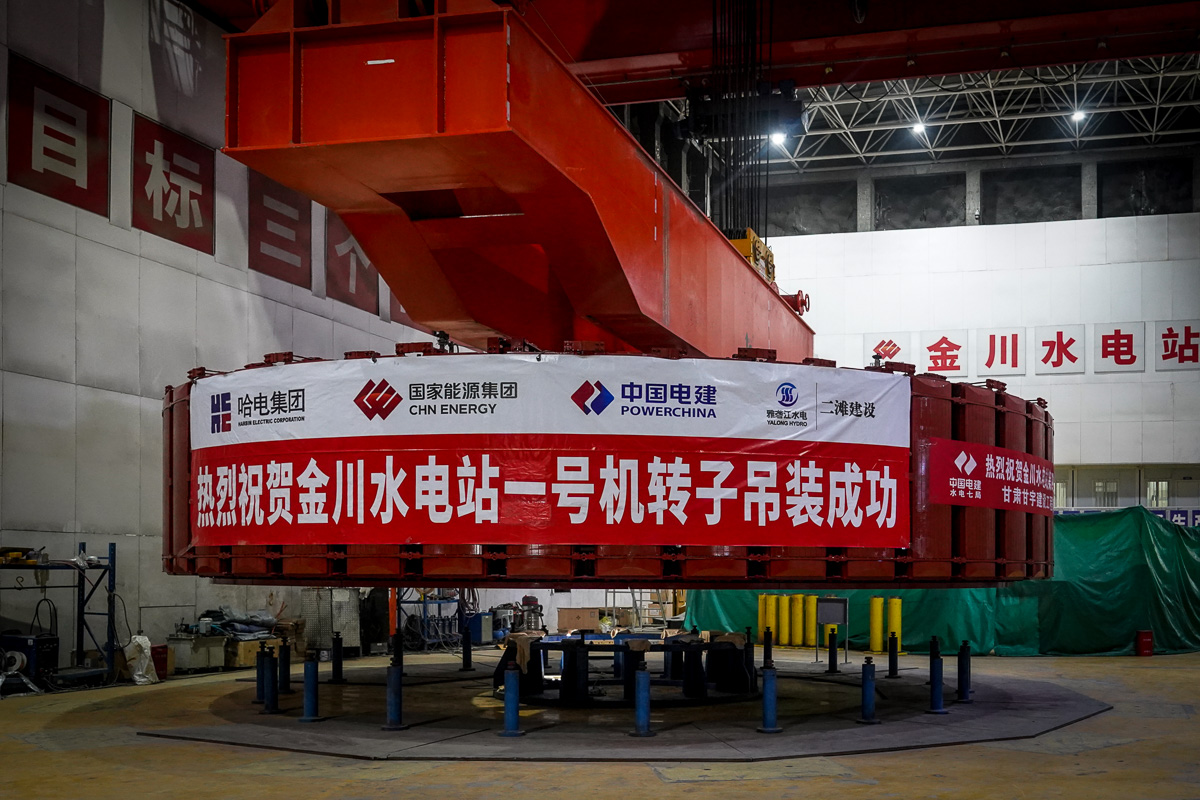

2025年12月29日,大渡河金川水電站1號機組轉子順利吊入機坑,這是該電站吊裝的最后一臺機組轉子。金川公司嚴格按照集團進度節點要求,歷經7個月的攻堅奮戰,圓滿完成機組轉子吊裝工作。付鏡徽攝

2025年10月20日,大渡河金川水電站實現下閘蓄水。為后續發電機組進行有水調試和正式投產發電奠定了基礎。金川水電站庫容約4.88億立方米,下閘后,實時掌握水情動態,保障蓄水全過程安全平穩。付鏡徽攝

2025年5月20日,大渡河金川水電站面板混凝土澆筑完成。面板為重要的防滲部位,關系到工程運行安全和使用壽命。金川大壩面板最大長度約181米,兩岸拉性區部位寬度為6米,河床壓性區部位寬度為12米。付鏡徽攝

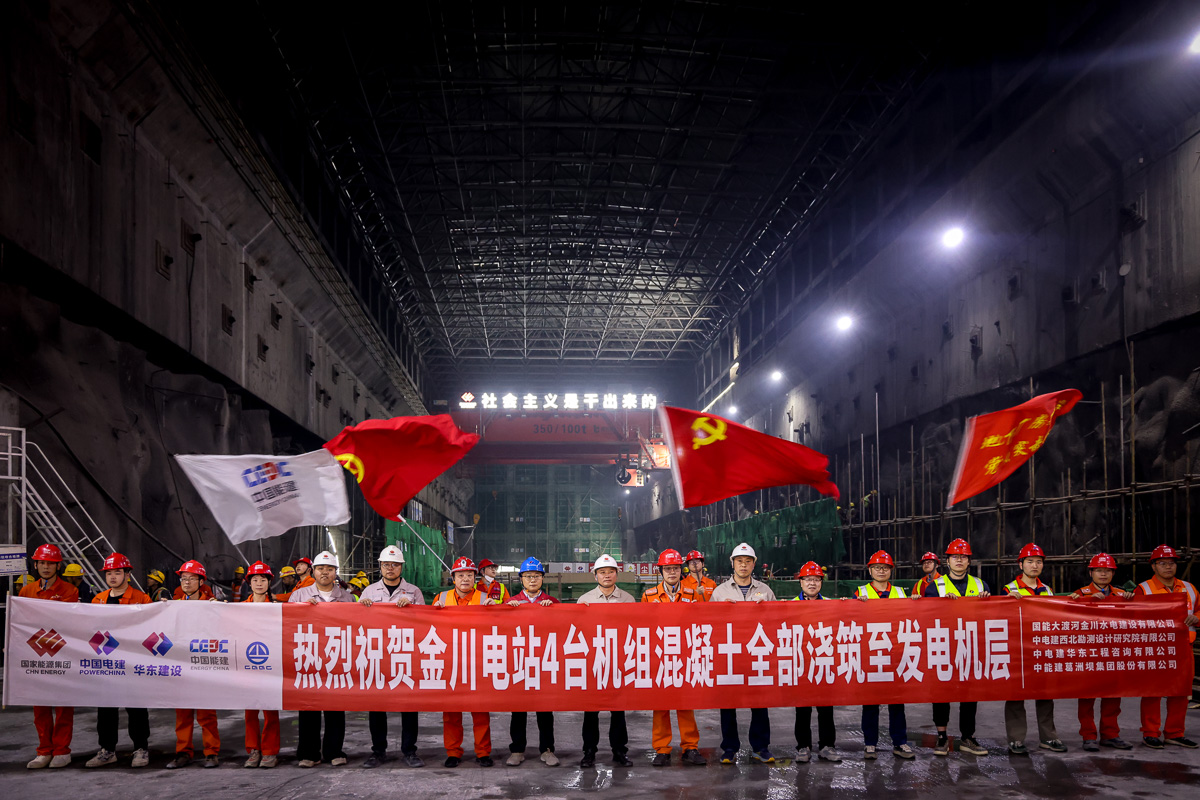

2025年3月27日,大渡河金川水電站工程地下廠房最后一臺機組混凝土澆筑至發電機層。期間,項目團隊順利克服地下廠房地質條件復雜、鋼筋結構密集、交叉干擾大等難題,提前4天將4臺機組混凝土澆筑至發電機層,全面轉序機組安裝階段。付鏡徽攝

2024年9月20日,大渡河金川水電站大壩填筑到頂。金川水電站大壩壩型為混凝土面板堆石壩,最大壩高112米,壩頂寬度10米,壩頂高程2258米,壩體座落于最大深度達65米的深厚覆蓋層上,歷時14個月填筑到頂,累計完成壩體填筑近400萬立方米。付鏡徽攝

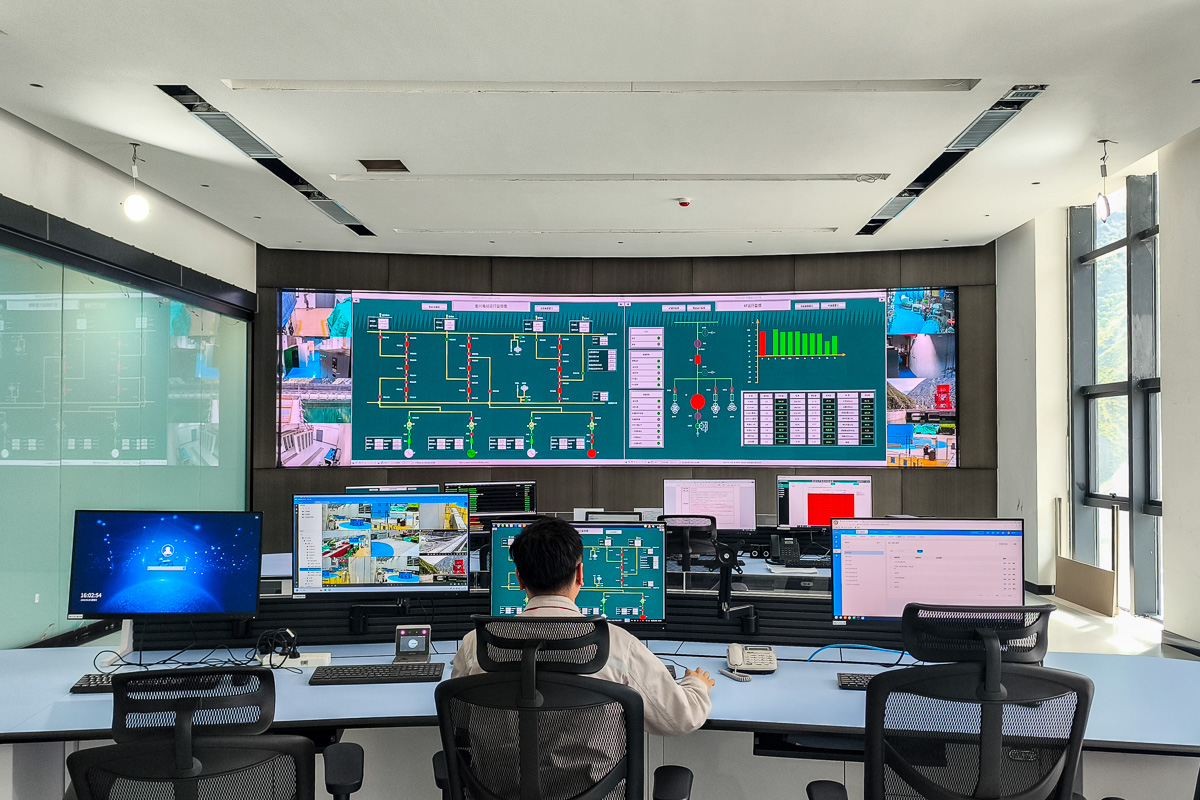

2026年5月1日,大渡河金川水電站運行人員開展機組投產階段的全程監盤值守。接機投產期間,機組每一次啟停、每一次參數波動都至關重要,運行人員緊盯系統接線圖與運行參數,實時監控機組工況變化,以嚴謹細致的監盤值守,為機組順利投產、穩定運行保駕護航。雷洪軫攝
